Construction maison individuelle (1)
1/10

2/10

- Pose des armatures de type longrine puis ligaturage.
- Pose des aciers en attente pour la réalisation des chainages verticaux.
- Coulage des fondations avec béton prêt à l'emploi (C20/25) par camion-toupie avec tapis de 13m (+/- 23m3).
- Séchage durant 3 semaines.

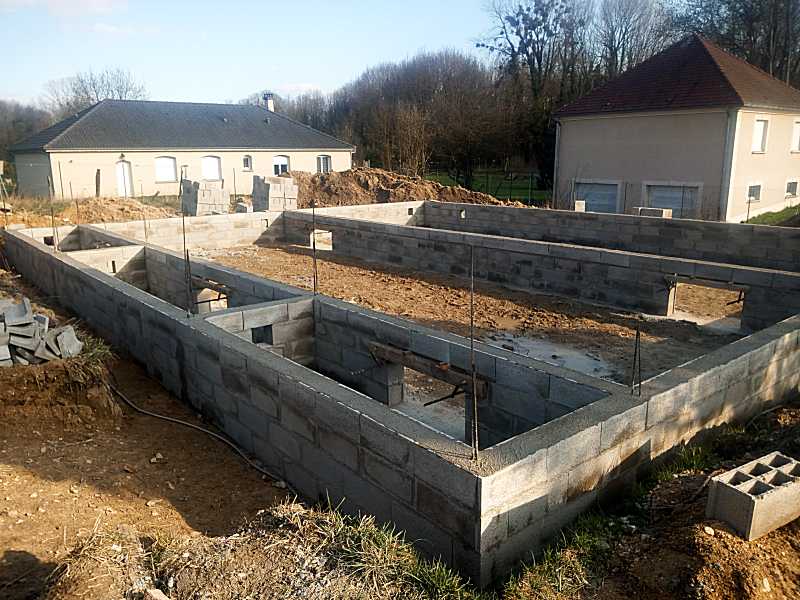

- Pose des aciers en attente pour la réalisation des chainages verticaux.
- Coulage des fondations avec béton prêt à l'emploi (C20/25) par camion-toupie avec tapis de 13m (+/- 23m3).
- Séchage durant 3 semaines.
3/10

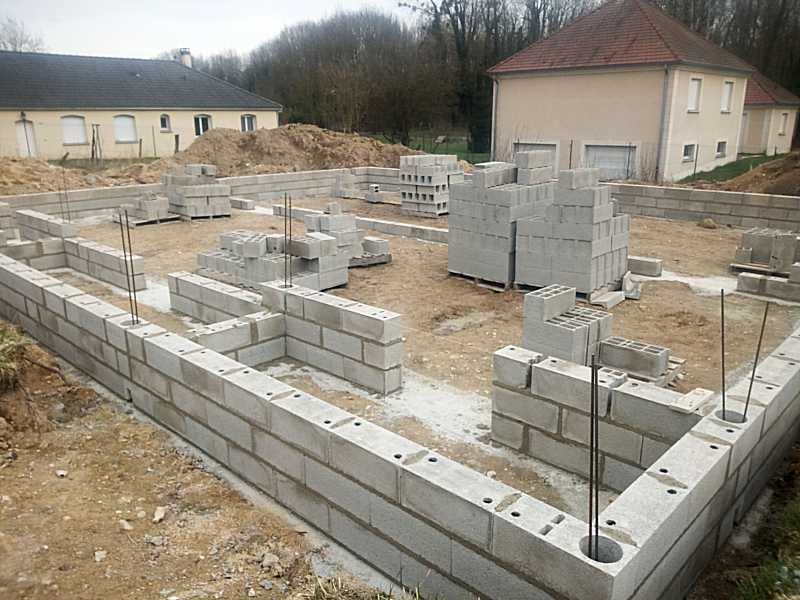

- Réalisation du vide-sanitaire en parpaings 20x20x50 (env. 660pcs).
4/10

- Réalisation d'un chainage horizontal en partie haute du vide-sanitaire.
5/10

- Pose d'une bande d'arase bitumeuse pour la rupture des remontés d'humidité.
- Pose des poutrelles (env. 60pcs) puis étayage.

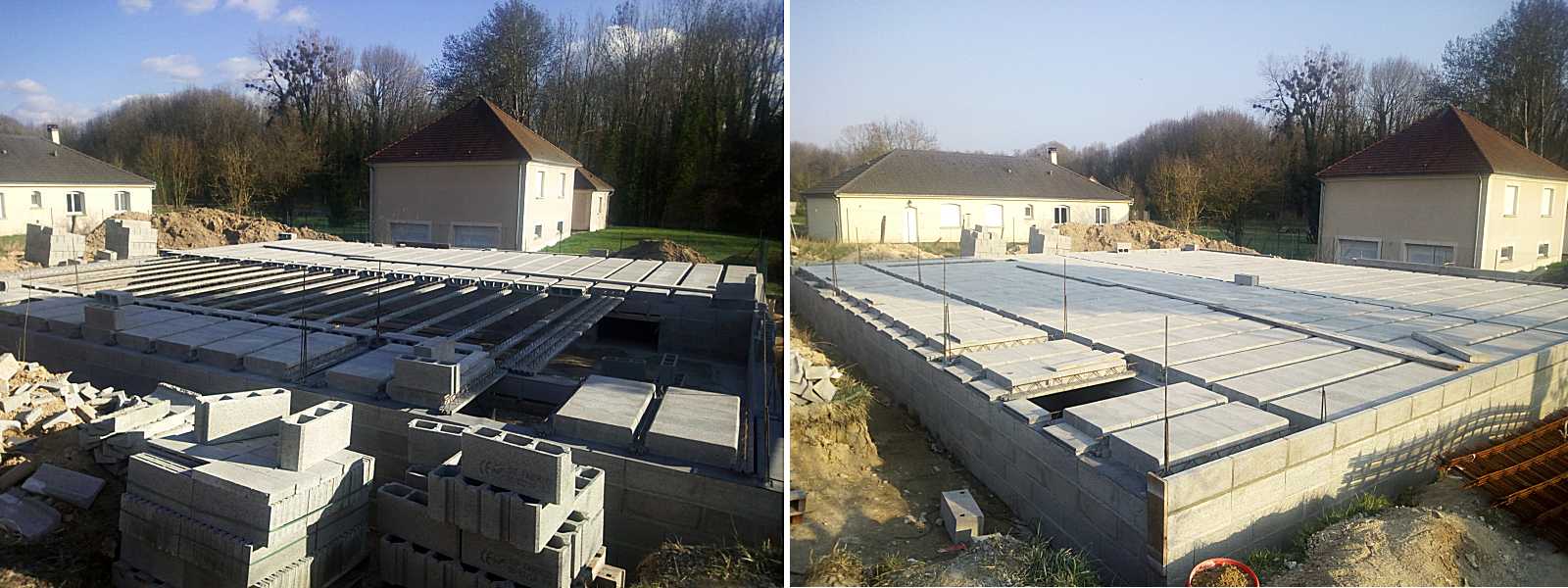

- Mise en oeuvre du plancher avec des hourdis béton (env. 1100pcs).
- Pose des planelles de rives.
- Pose des poutrelles (env. 60pcs) puis étayage.
- Mise en oeuvre du plancher avec des hourdis béton (env. 1100pcs).
- Pose des planelles de rives.
6/10

- Pose des planelles de rives.

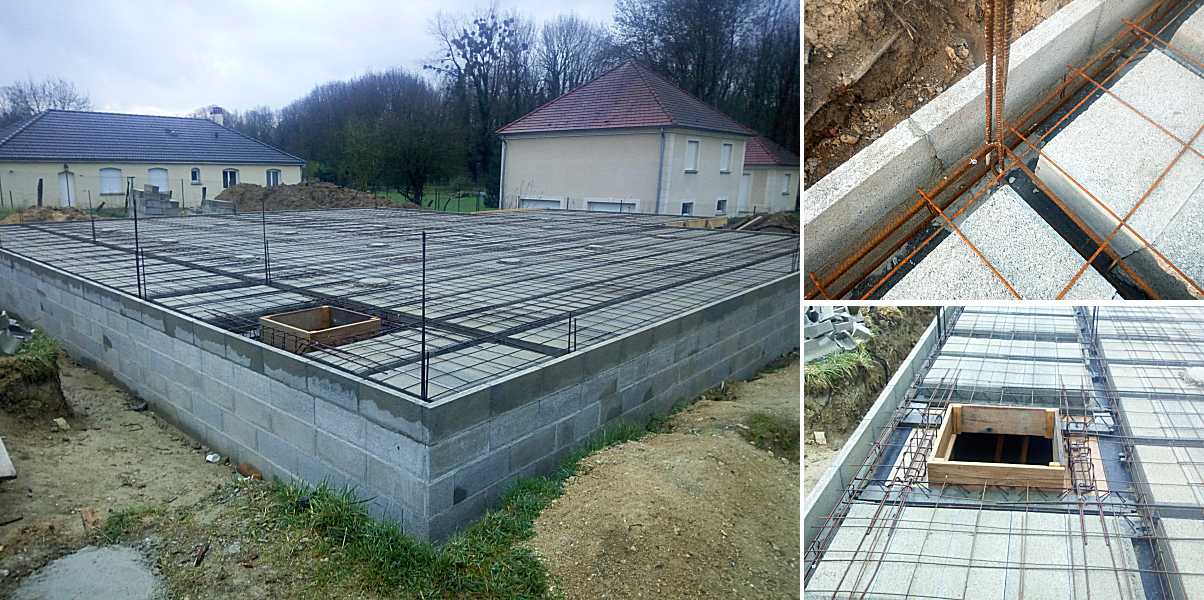

- Pose des armatures (treillis soudés, chainages, barres de renfort...).
- Coffrage de la trémie d'accès au vide sanitaire et pose des chevêtres.
- Pose des armatures (treillis soudés, chainages, barres de renfort...).
- Coffrage de la trémie d'accès au vide sanitaire et pose des chevêtres.
7/10

- Coulage de la dalle de compression de la maison et de sa terrasse (env. 15m3 pour 190m²).
- Séchage durant 4 semaines.
- Début montage des murs du rez-de-chaussé.
- Séchage durant 4 semaines.
- Début montage des murs du rez-de-chaussé.
8/10

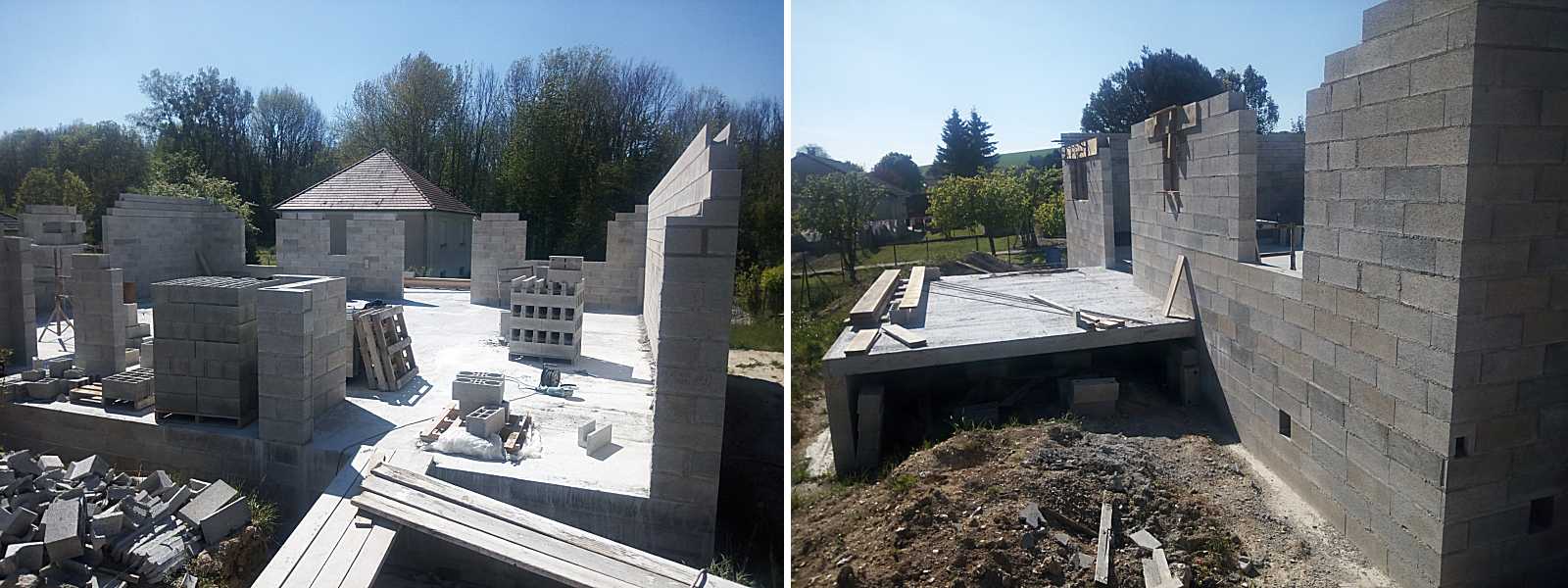

- Elévation des murs du rez-de-chaussée jusqu'à 2,90m soit 14 rangs.
- Réalisation de chaînages verticaux dans chaque angle.
- Réalisation d'un chaînage horizontal pour ceinturer l'ensemble.

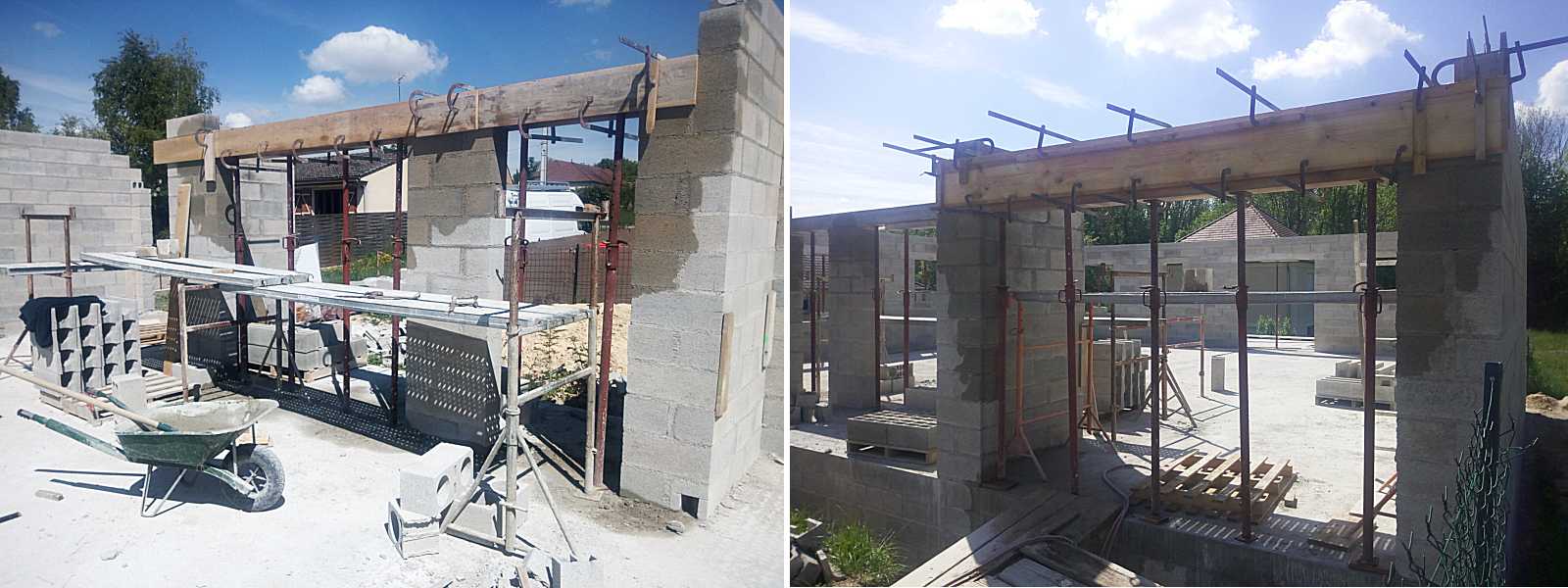

- Début du coffrage et du coulage des linteaux.
- Réalisation de chaînages verticaux dans chaque angle.
- Réalisation d'un chaînage horizontal pour ceinturer l'ensemble.
- Début du coffrage et du coulage des linteaux.
9/10

- Réalisation des différents linteaux pour porte d'entrée, fenêtres, baies et porte de garage.
10/10

- Décoffrage des linteaux.
- Coulage des chaînages verticaux et horizontaux.
- Démontage des étayages du vide sanitaire.
- Nettoyage du chantier.
Reste à faire l'enduit d'étanchéité des parties enterrées et la pose des appuis de fenêtre et des seuils.
- Coulage des chaînages verticaux et horizontaux.
- Démontage des étayages du vide sanitaire.
- Nettoyage du chantier.
Reste à faire l'enduit d'étanchéité des parties enterrées et la pose des appuis de fenêtre et des seuils.

- Implantation.

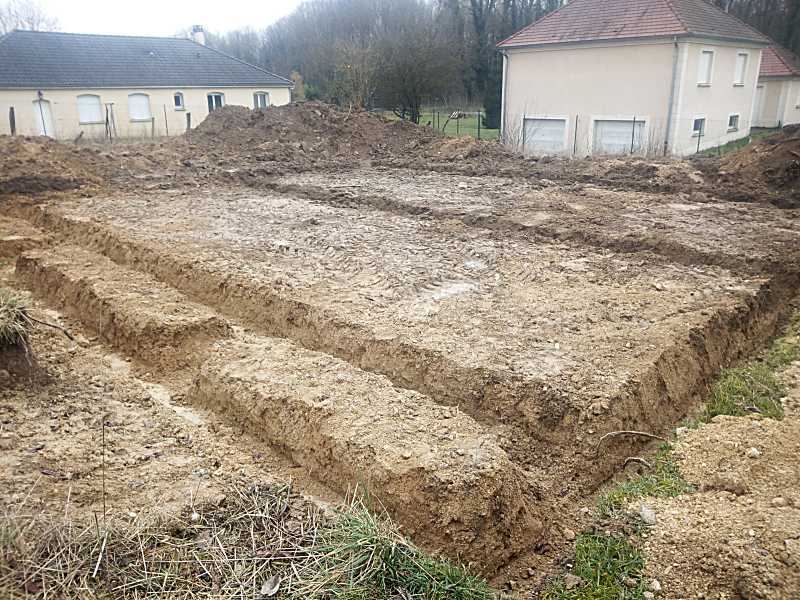

- Fouilles en rigoles pour la réalisation des fondations.
