Extension d'une terrasse (gros oeuvre)
1/9

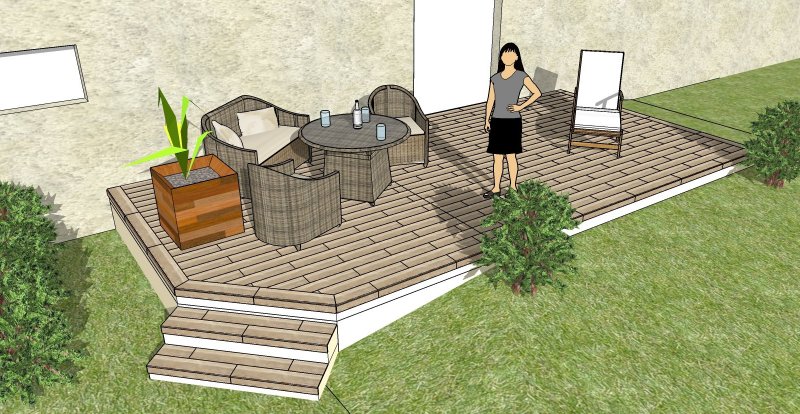

- Rendu final du projet sous SKETCHUP.
2/9

- Ancienne terrasse, avant travaux d'agrandissement.
3/9

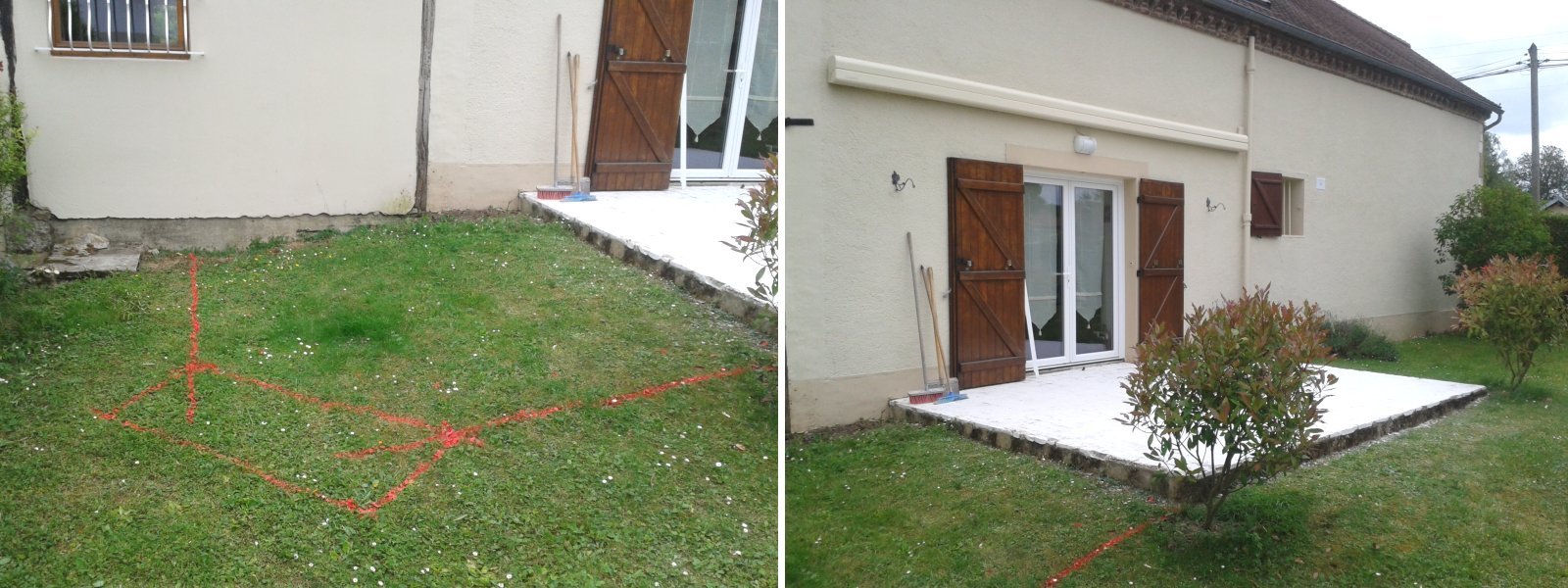

- Implantation au sol de l'extension de la terrasse et de son escalier.
- Dépose de l'ancien carrelage de la terrasse existante.
- Dépose de l'ancien carrelage de la terrasse existante.
4/9

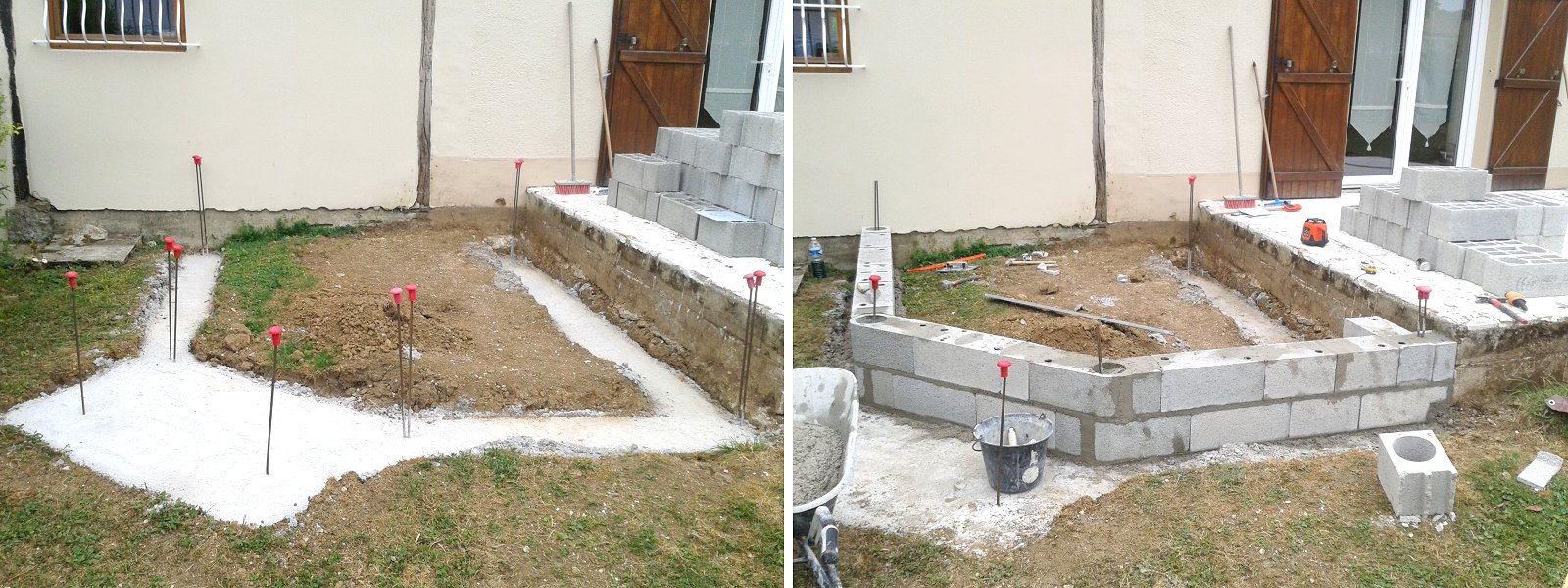

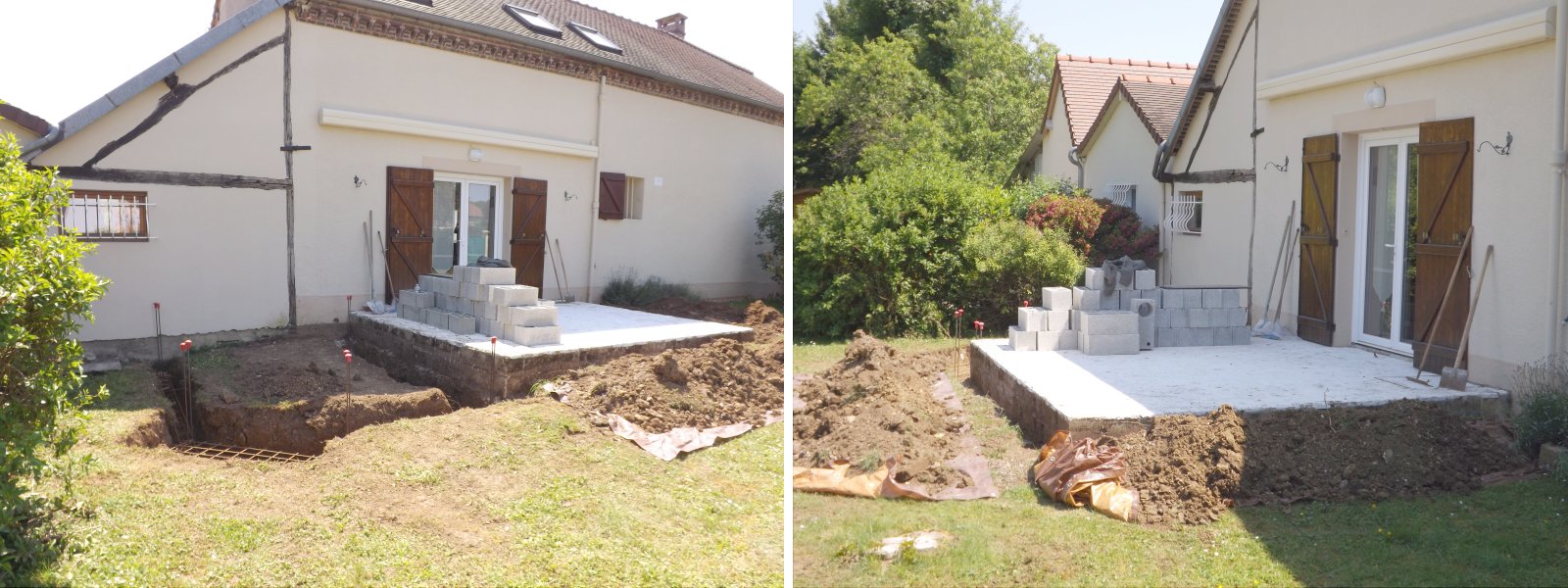

- Terrassement des fondations de l'extension de terrasse.
- Mise à nue des fondations de la terrasse existante afin de refaire l'étanchéité.
- Mise à nue des fondations de la terrasse existante afin de refaire l'étanchéité.
5/9

- Coulage du béton des fondations de l'extension (dosage à 350kg/m3).
- Après une semaine de séchage, montage du soubassement.
- Après une semaine de séchage, montage du soubassement.
6/9

- Mise en place d'un hérisson de grève 8/25 de +/- 40cm d'épaisseur.
- Réalisation des marches de l'escalier par coffrage.
- Réalisation des marches de l'escalier par coffrage.
7/9

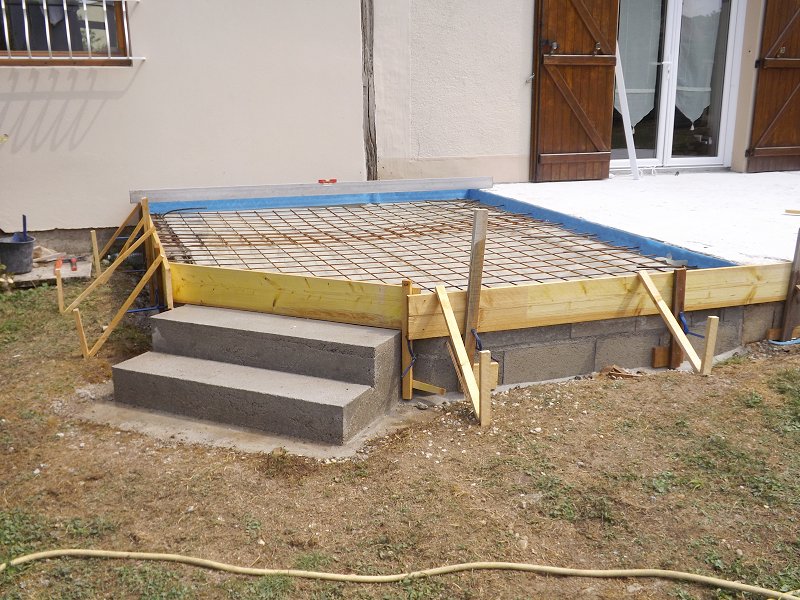

- Coffrage de la dalle de l'extension de terrasse.
- Pose d'un film de protection sous-dalle de 150µm en polyane.
- Mise en place de panneaux de treillis soudés type ST25C.
- Pose d'une bande de désolidarisation périphérique.
- Greffe de barre d'acier diam. 10mm sur la dalle existante.
- Pose d'un film de protection sous-dalle de 150µm en polyane.
- Mise en place de panneaux de treillis soudés type ST25C.
- Pose d'une bande de désolidarisation périphérique.
- Greffe de barre d'acier diam. 10mm sur la dalle existante.
8/9

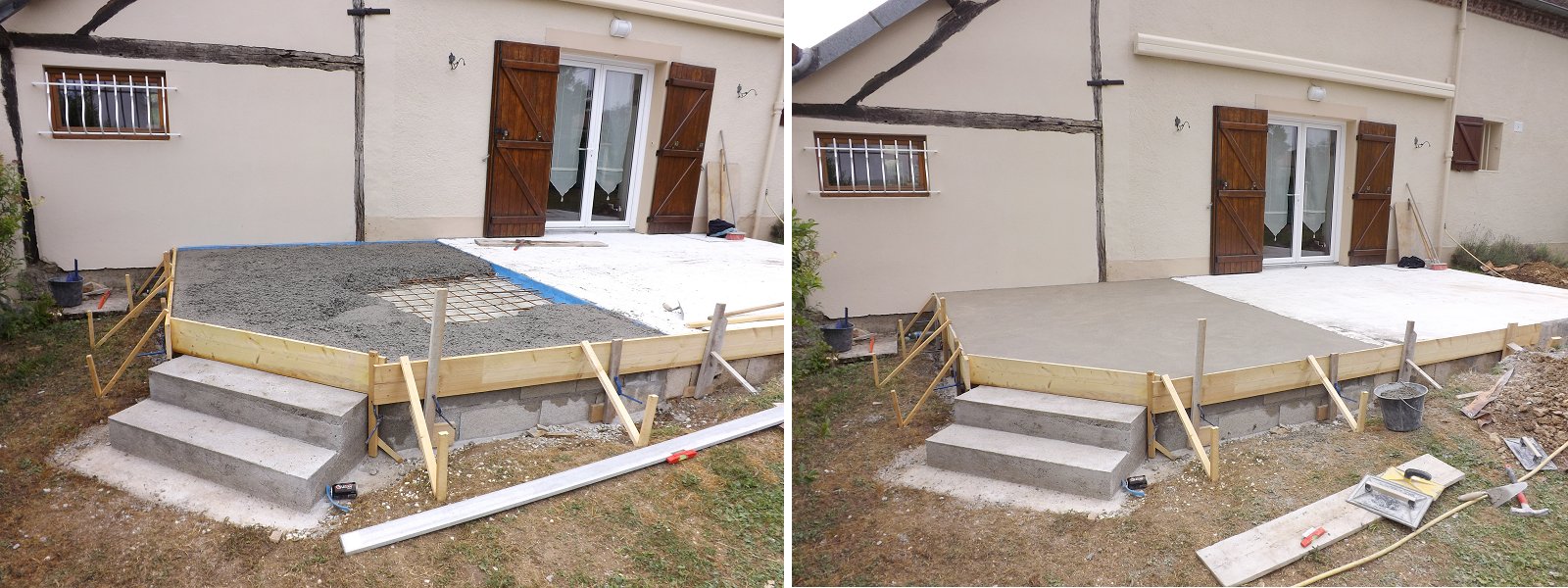

- Réalisation d'une dalle en béton (ép. +/- 10cm) avec chape incorporée (+/- 5cm), frais sur frais.
9/9

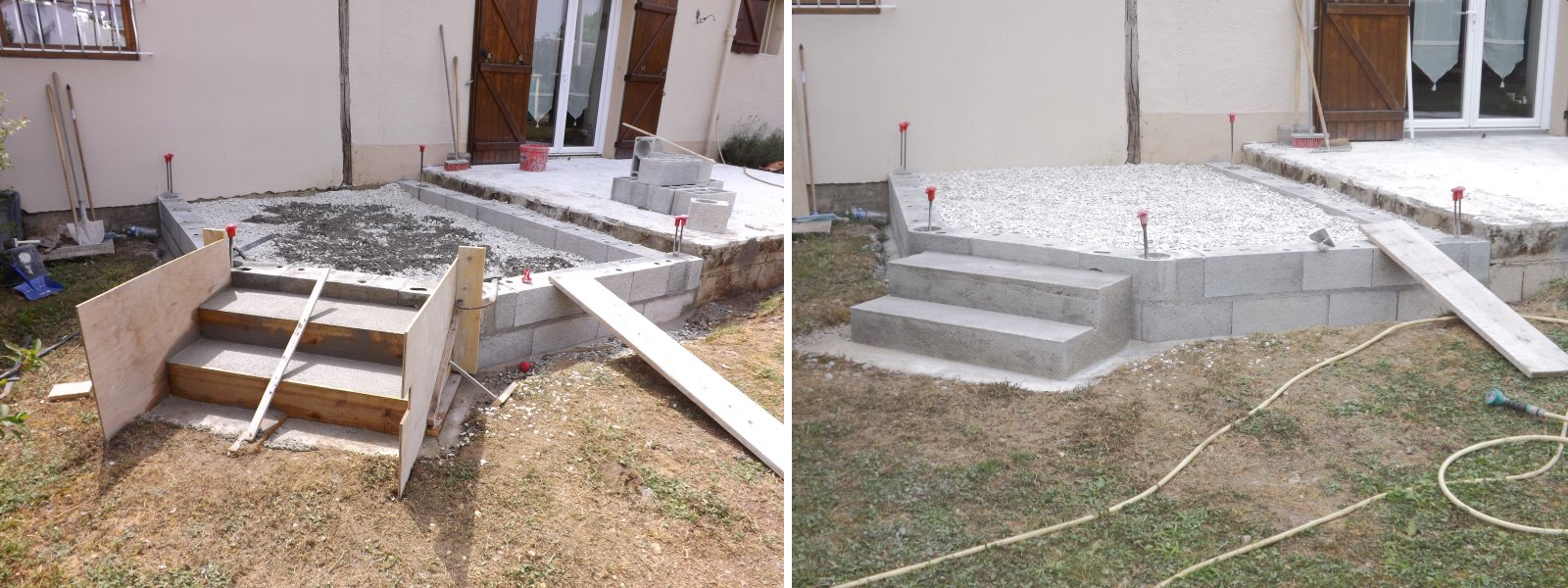

- Réalisation d'un enduit de mortier hydrofugé dans la masse pour assurer l'étanchéité des soubassements.
- Ragréage des marches de l'escalier.
- Ragréage des marches de l'escalier.
