Mur de soutènement (1)
1/20

2/20

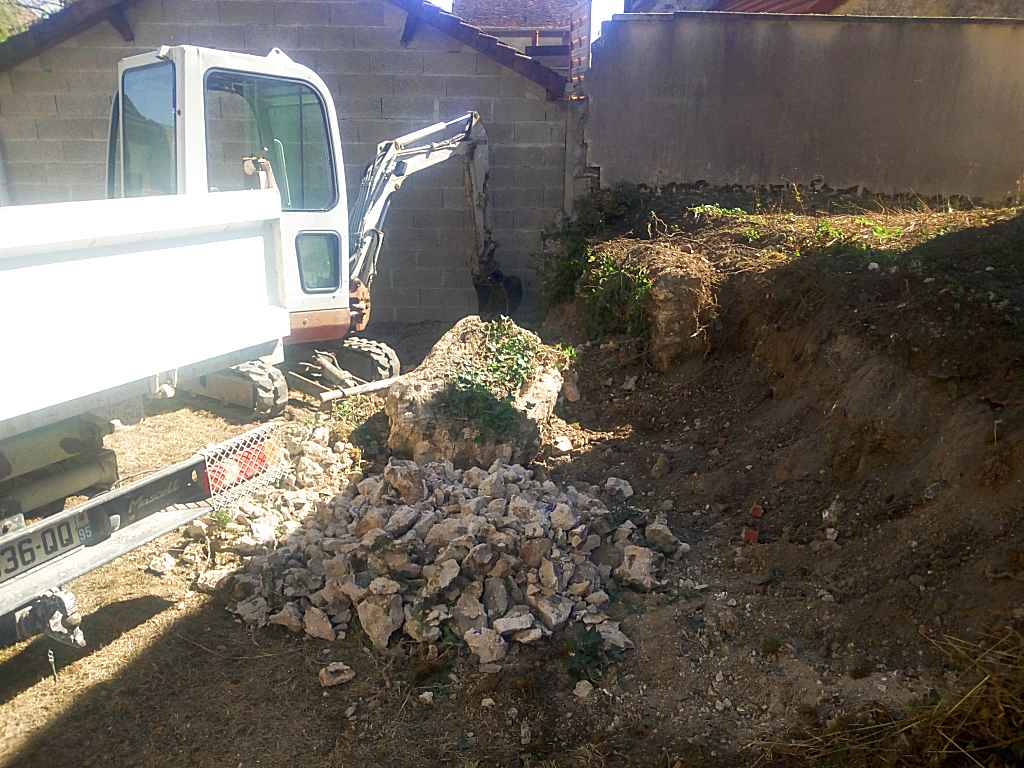

- Démolition avec mini-pelle et burineur.
- Récupération partielle de silex pouvant resservir pour la constitution du drain.
- Récupération partielle de silex pouvant resservir pour la constitution du drain.
3/20

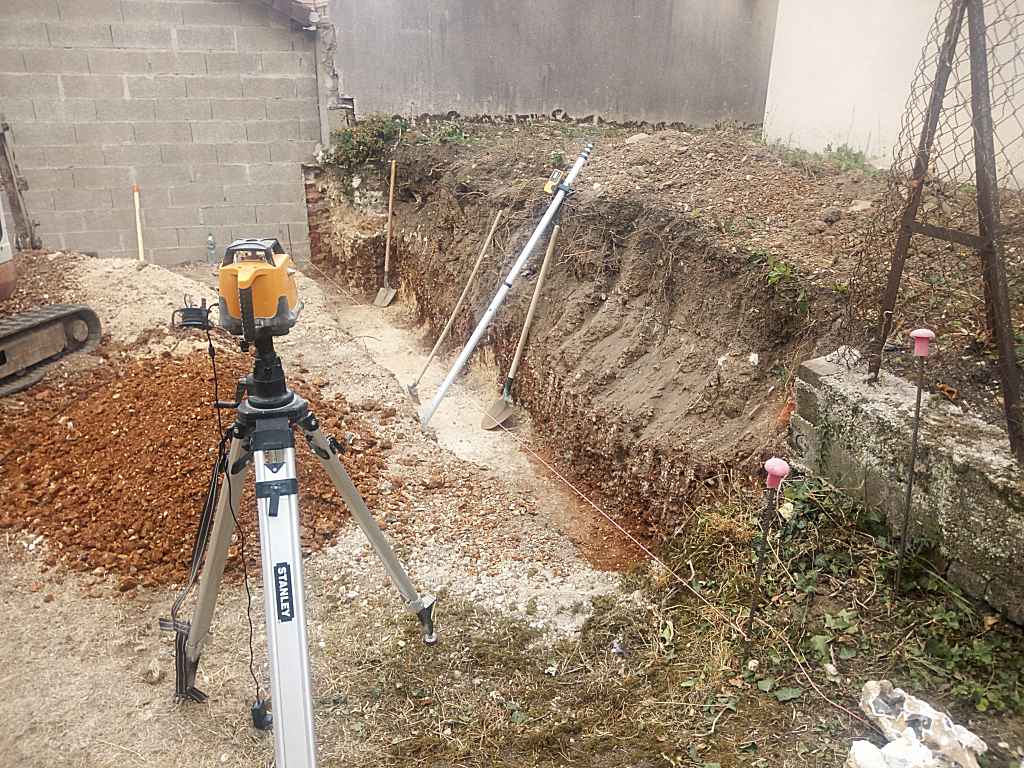

- Fouilles pour fondations réaliser à la main et au burineur car sol trop compacte pour la mini-pelle (sorte de tout venant de silex).
- Dimensions (l x h x L): env. 0.80 x 0.40 x 7.00m.
- Dimensions (l x h x L): env. 0.80 x 0.40 x 7.00m.
4/20

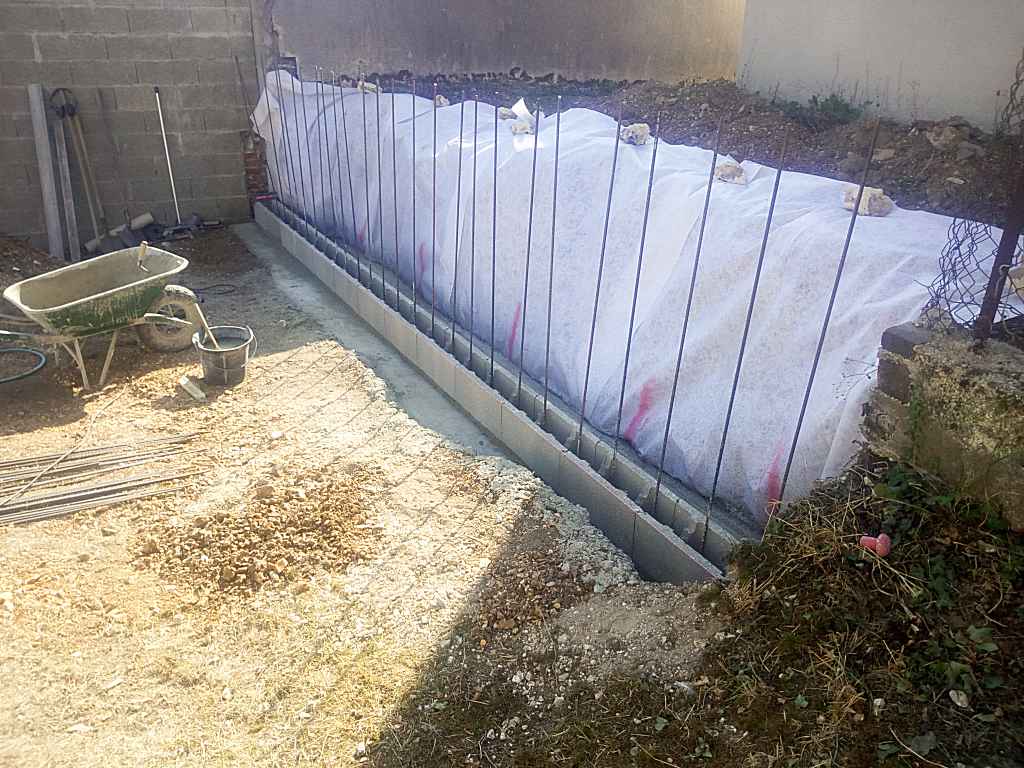

- Mise en place d'une membrane de géotextile reposant sur le talus et qui sera prise avec le béton de fondation, pour la constitution du drain.

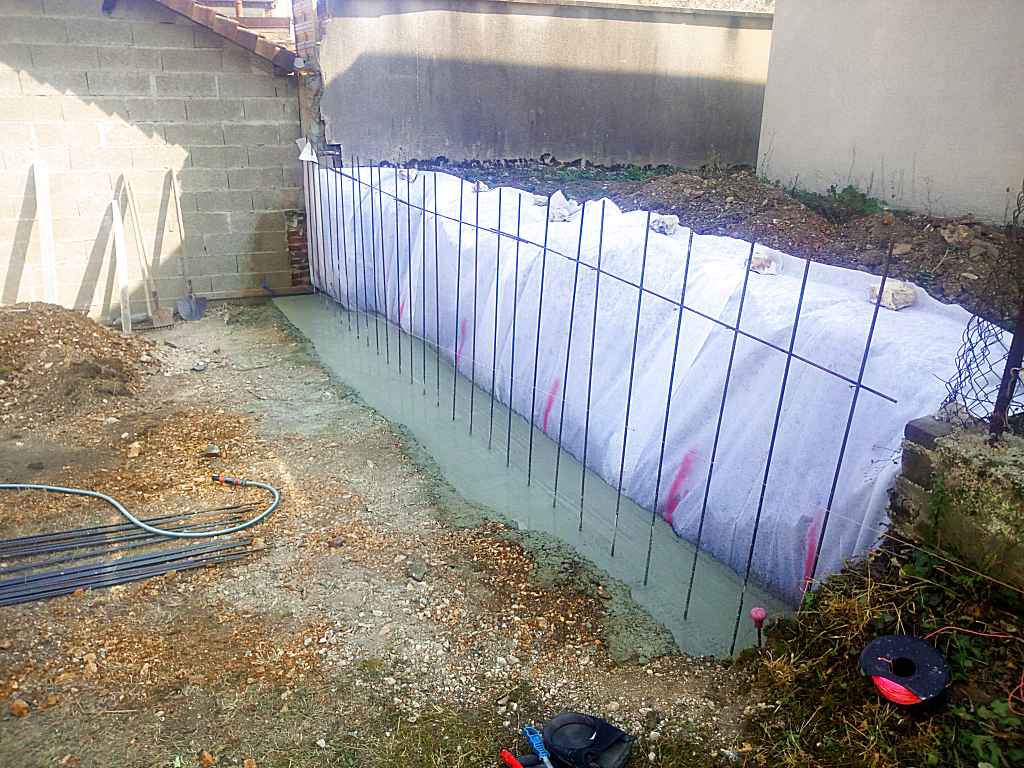

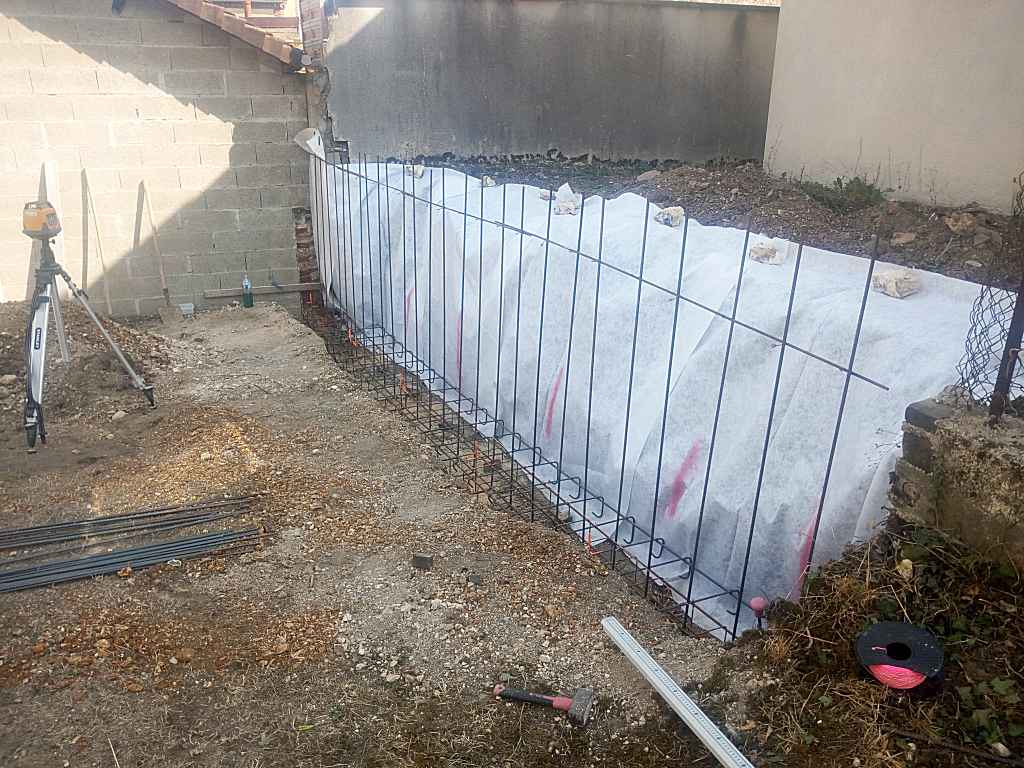

- Façonnage de l'armature spécifique au mur de soutènement de petite hauteur (<1,50m), à partir d'une longrine 15x35 en TOR de 10mm.
- L'ensemble fondations / mur banché formera un mur en "T inversé". Ce système est dit auto-stable car la masse des terres retenues et exercée sur les fondations, s'oppose au basculement de ce dernier.
- Façonnage de l'armature spécifique au mur de soutènement de petite hauteur (<1,50m), à partir d'une longrine 15x35 en TOR de 10mm.
- L'ensemble fondations / mur banché formera un mur en "T inversé". Ce système est dit auto-stable car la masse des terres retenues et exercée sur les fondations, s'oppose au basculement de ce dernier.
5/20

- Armatures de reprise du mur espacées tous les 25cm.
6/20

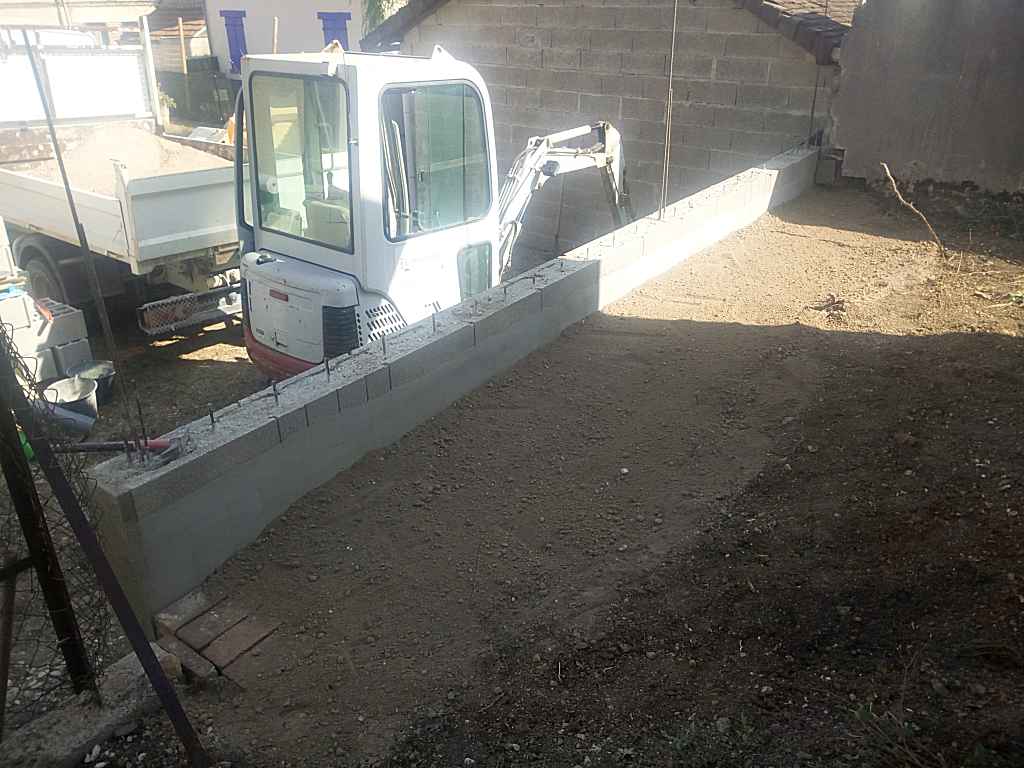

- Coulage de la semelle de fondation avec béton de chantier dosé à 350kg/m3.
- Dimensions (l x h x L): env. 0.80 x 0.30 x 7.00m (env. 1.8m3).
- Dimensions (l x h x L): env. 0.80 x 0.30 x 7.00m (env. 1.8m3).
7/20

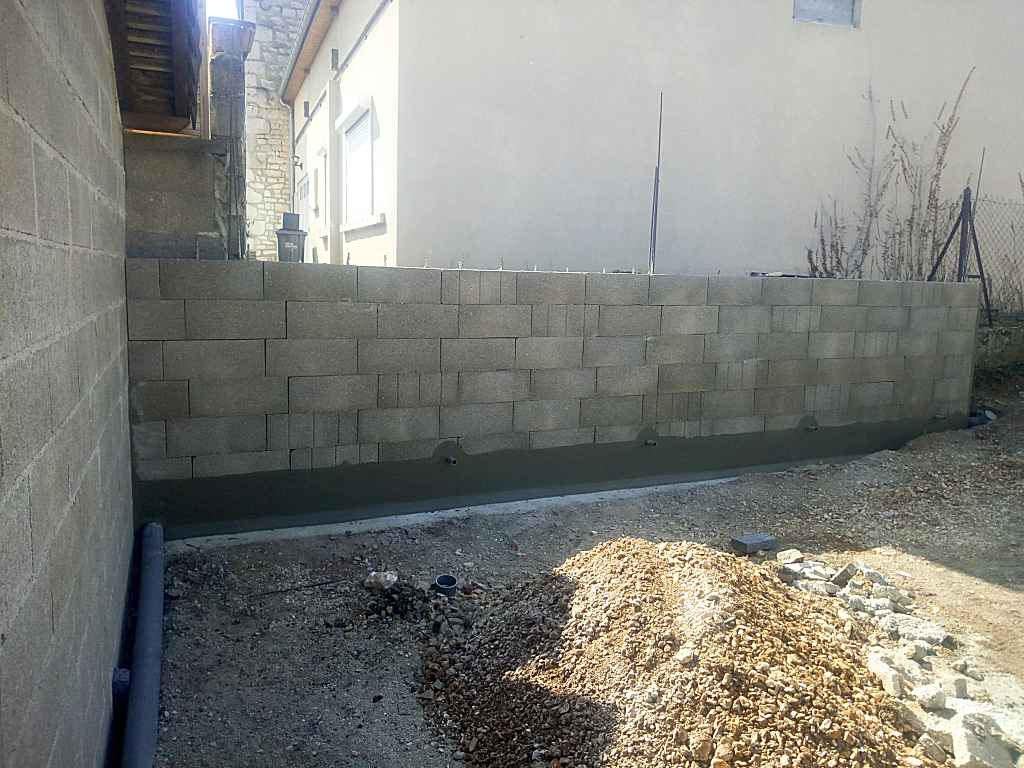

- Pose du premier rang de blocs à bancher sur lit de mortier pour régler l'aplomb et le niveau du mur.
8/20

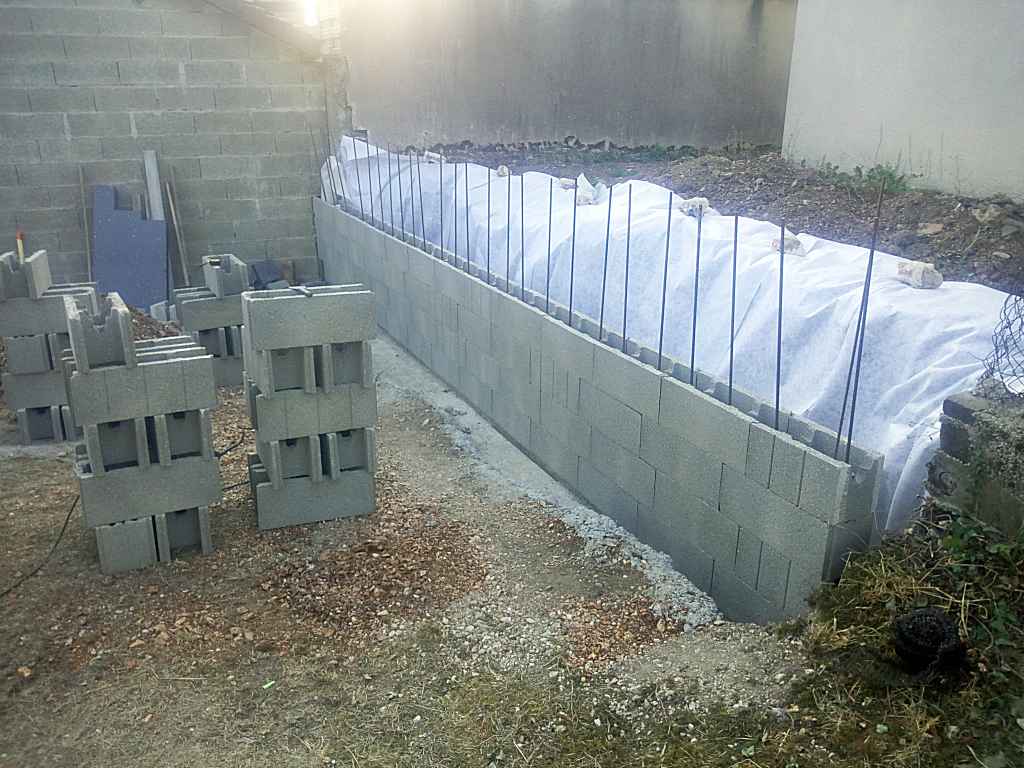

- Montage dit "à sec" des rangs suivants en veillant au croissement des blocs.
- Veiller à assurer le croisement des alvéoles pour une meilleure diffusion du béton et une meilleure solidité de l'ouvrage.
- 2 TOR de 8mm sont posés horizontalement en haut de chaque rang.
- 4 barbacanes PVC seront installés en partie inférieure du mur.
- Le remplissage des blocs se fait progressivement sur 3 à 4 rangs avec un béton fluide.
- Veiller à assurer le croisement des alvéoles pour une meilleure diffusion du béton et une meilleure solidité de l'ouvrage.
- 2 TOR de 8mm sont posés horizontalement en haut de chaque rang.
- 4 barbacanes PVC seront installés en partie inférieure du mur.
- Le remplissage des blocs se fait progressivement sur 3 à 4 rangs avec un béton fluide.
9/20

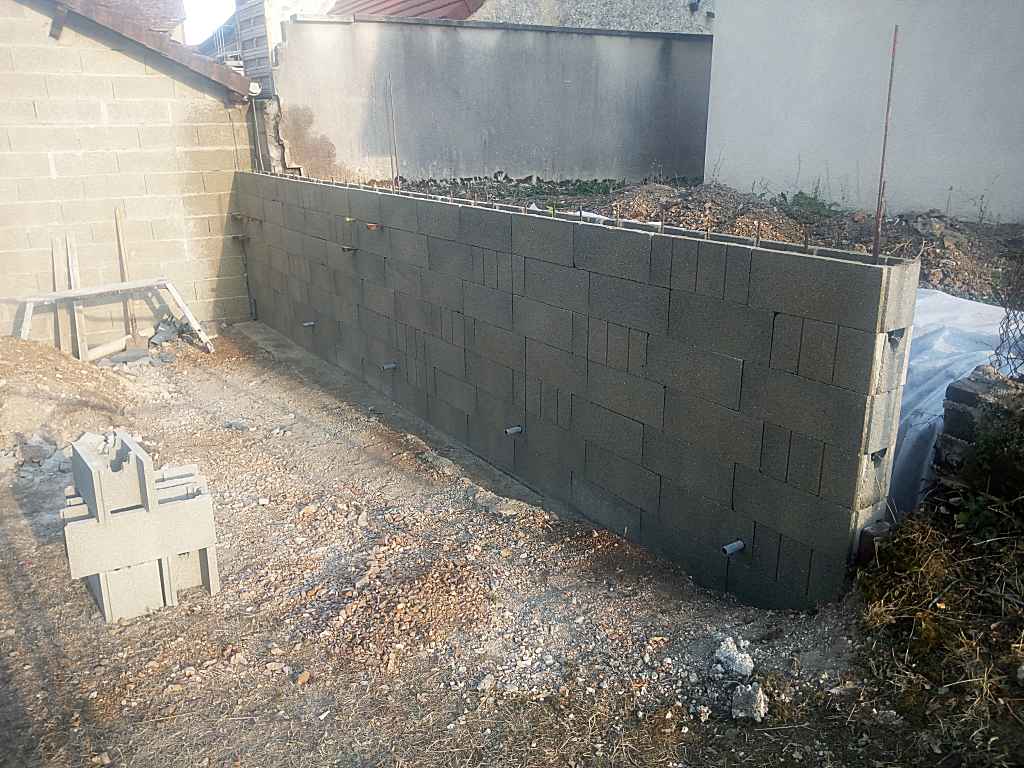

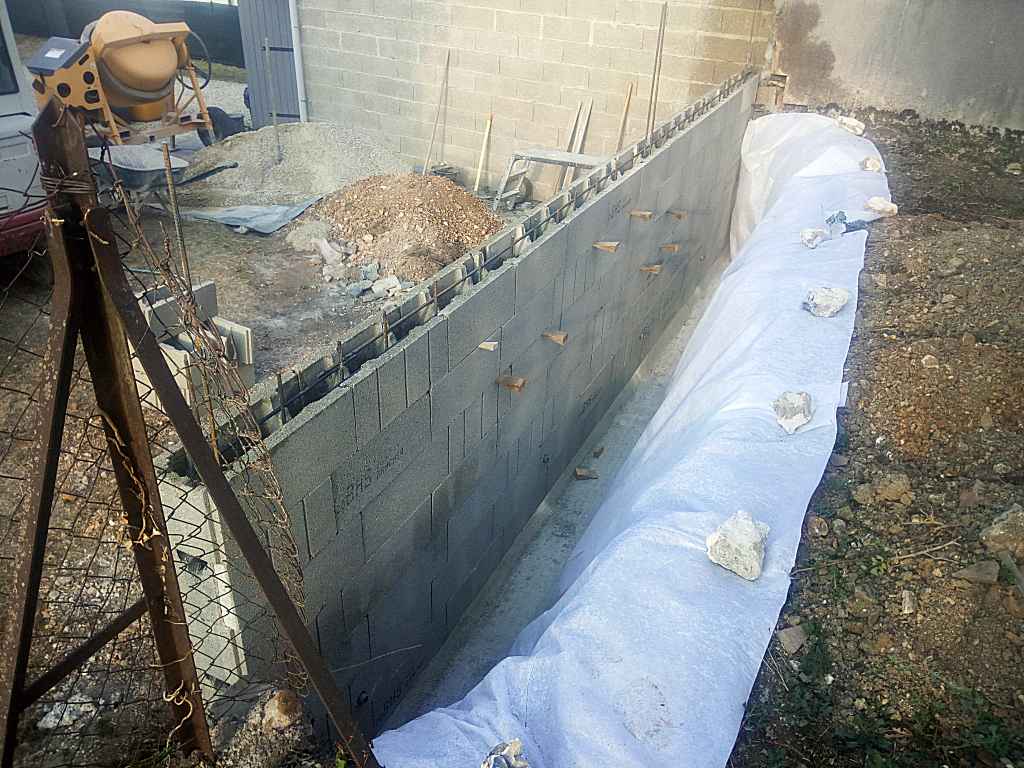

- Montage du reste des blocs à bancher (jusqu'à 140cm).
- Coulage de la seconde moitié après prise de la première.
- Coulage de la seconde moitié après prise de la première.
10/20

11/20

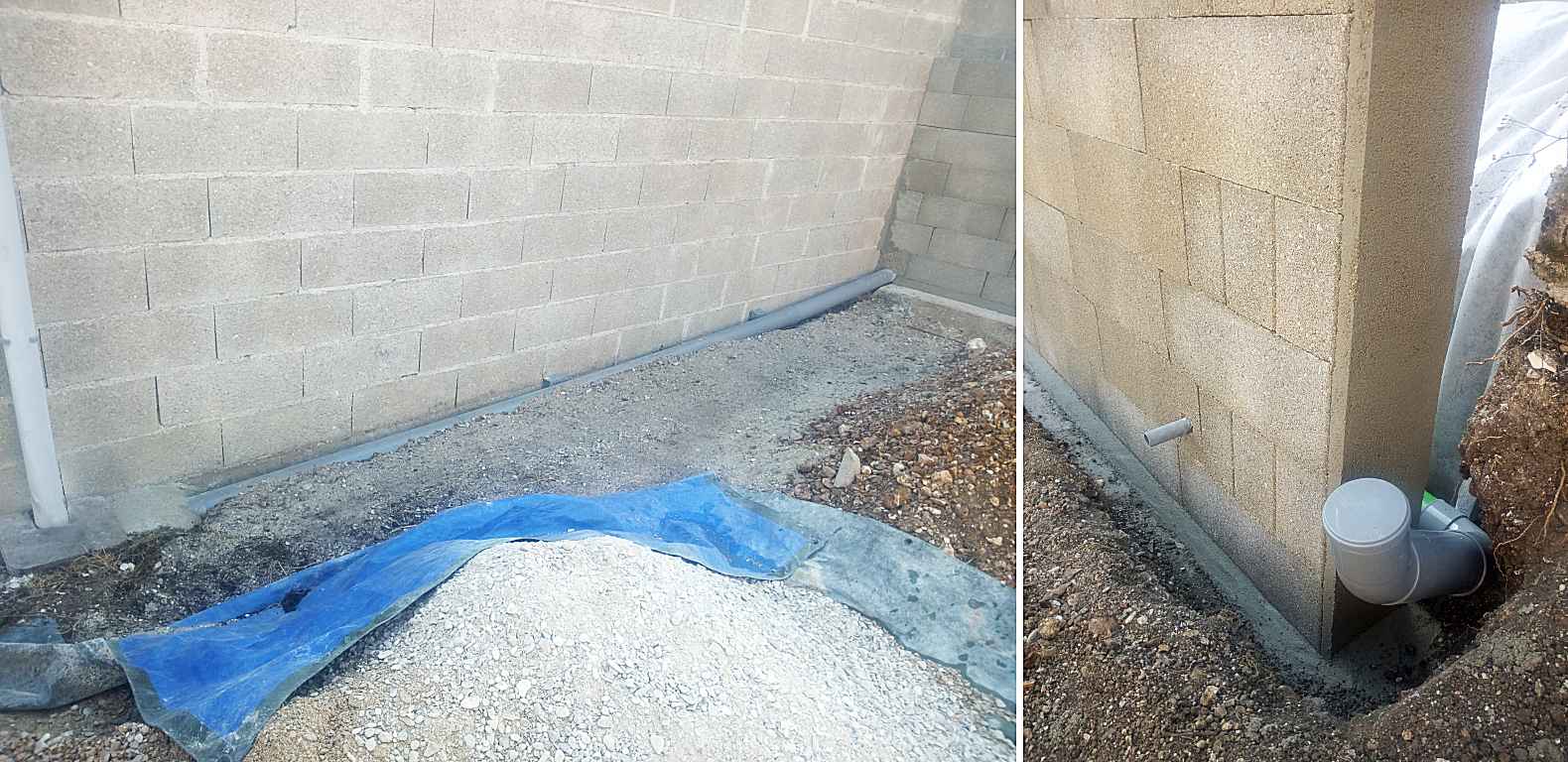

- Pose des tuyaux de drain routier pour éviter l'accumulation d'eau derrière le mur.
12/20

- L'évacuation du drain est canalisée jusqu'au regard d'eau pluvial du garage.
- A l'autre bout du drain, une trappe de visite est installée pour assurer le nettoyage des tuyaux de temps à autres.
- A l'autre bout du drain, une trappe de visite est installée pour assurer le nettoyage des tuyaux de temps à autres.
13/20

- Enduit hydrofugé sur la partie enterrée de l'avant du mur (2 couches).
14/20

- Enduit hydrofugé sur la partie enterrée de l'arrière du mur (2 couches).
15/20

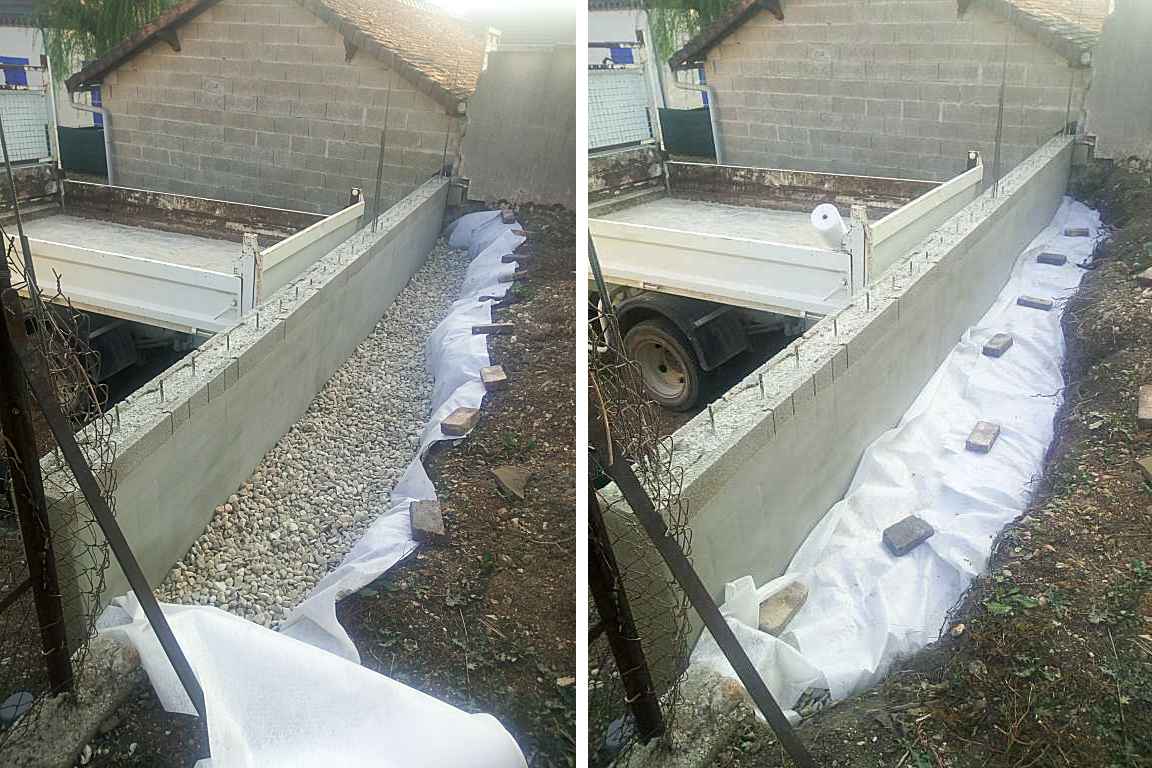

- Mise en place de gravillons drainants (calibre 20/40).
- Rabat de la membrane géotextile pour fermer le drain.
- Rabat de la membrane géotextile pour fermer le drain.
16/20

- Remise en état du terrain du voisin avec de la terre végétale criblée.
17/20

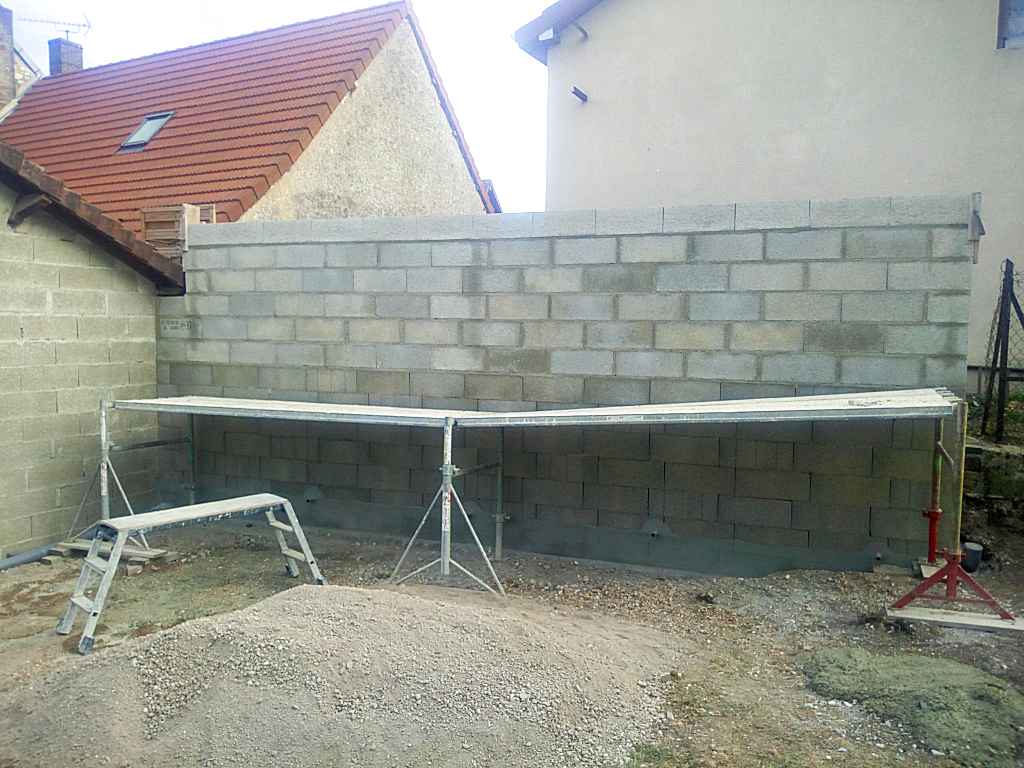

- Montage mur de clôture au dessus du mur de soutènement, en parpaings creux 20x20x50, incluant 3 poteaux raidisseurs et un chainage horizontal en partie haute.

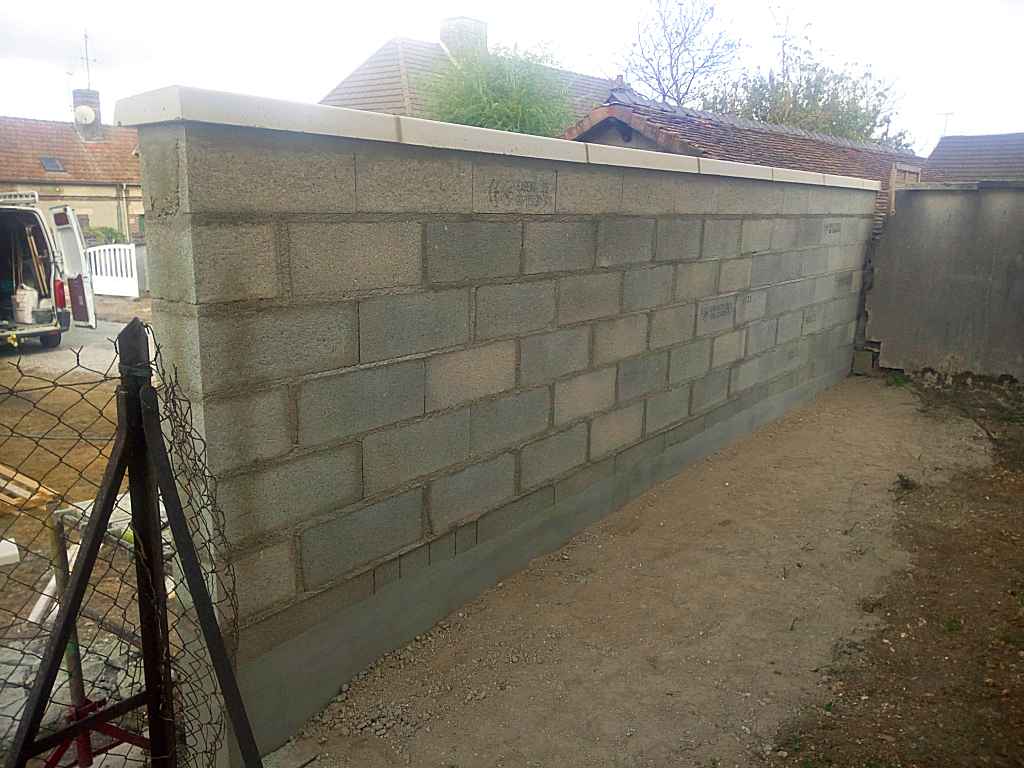

18/20

- Pose de couvertines 1 pente pour indiquer l'appartenance du mur car non-mitoyen.
19/20

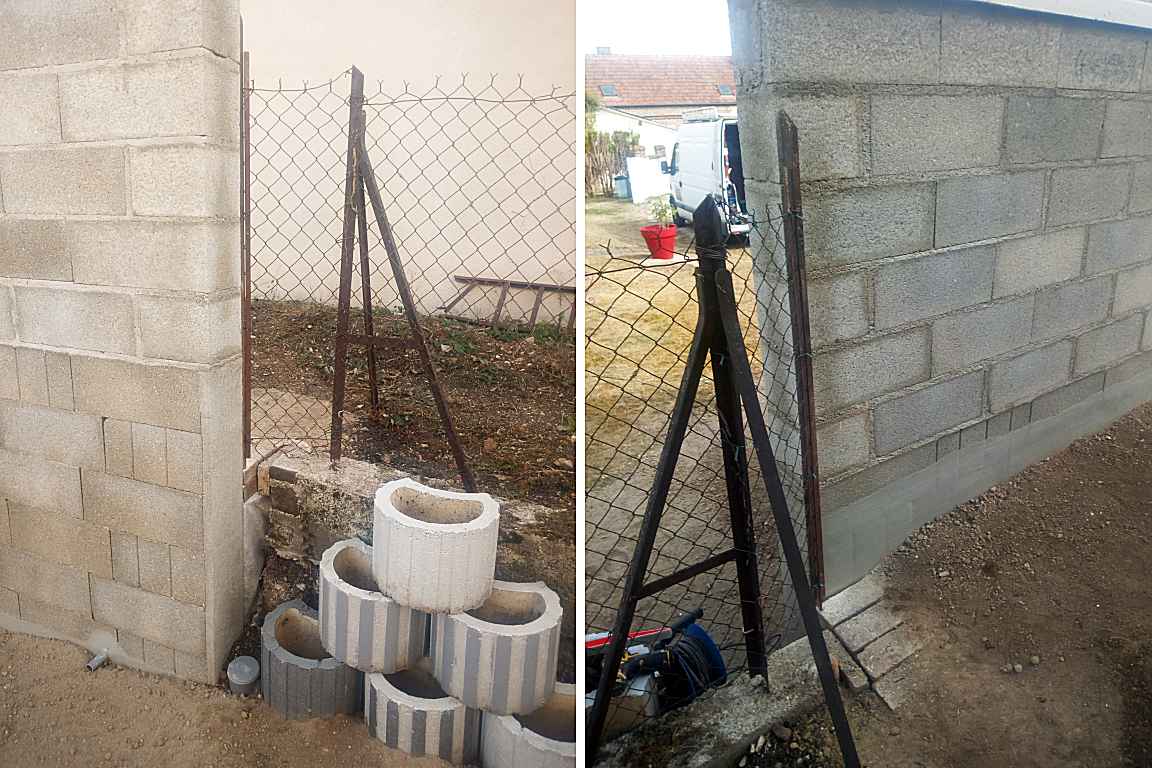

- Pose d'un poteau métallique dans d'angle du mur pour raccorder le grillage du voisin.
20/20

Et voilà, chacun chez soit !
Prochaines étapes de ce chantier, les enduits et certainement la création d'une terrasse au pied de ce mur.
Prochaines étapes de ce chantier, les enduits et certainement la création d'une terrasse au pied de ce mur.
- Ancien mur de soutènement composé principalement de silex, briques et moellons de craie, l'ensemble hourdé au mortier de ciment.
- Dénivelé entre les deux propriétés: +/-120cm.
