Réfection d'une clôture (1)

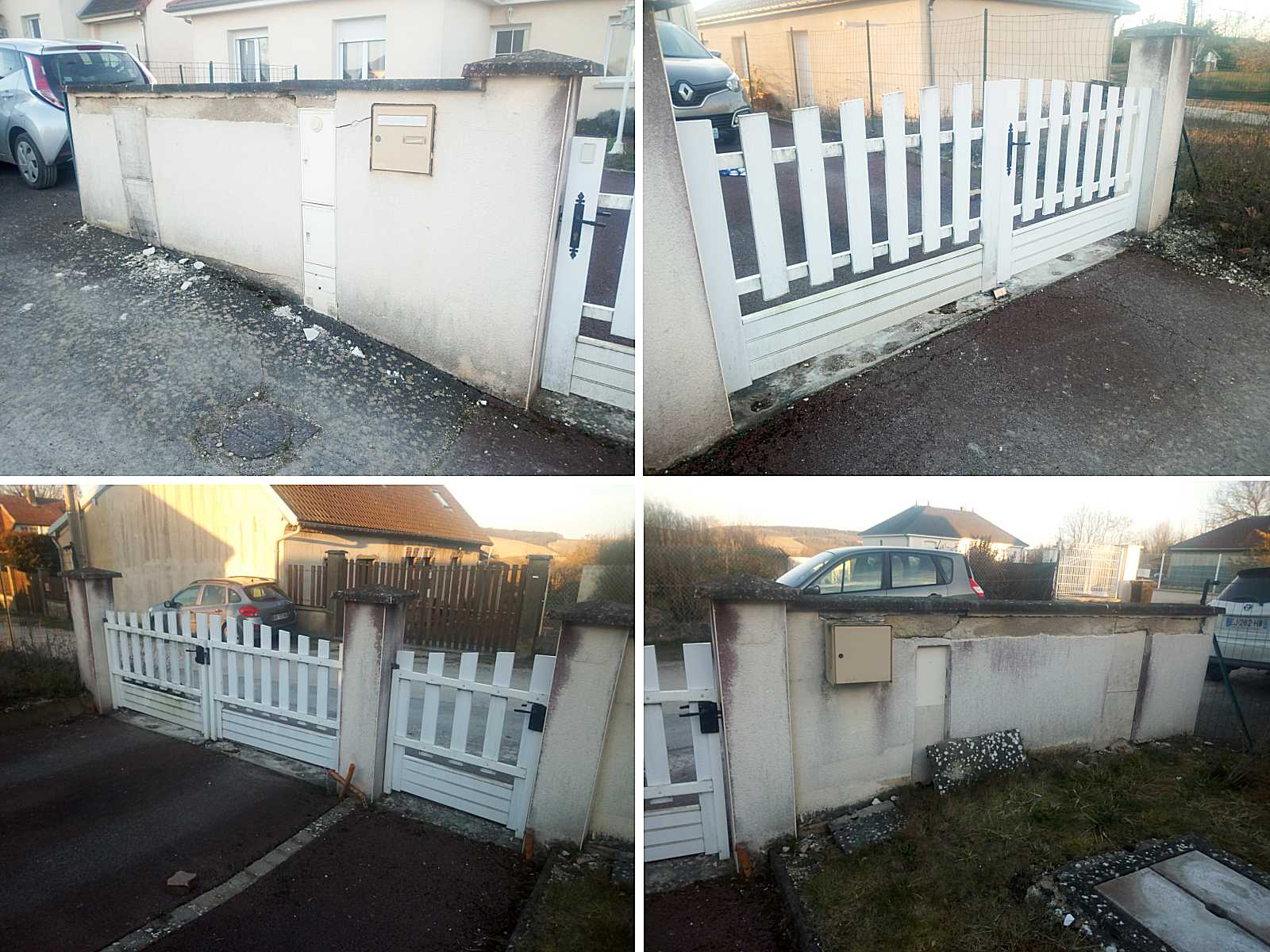

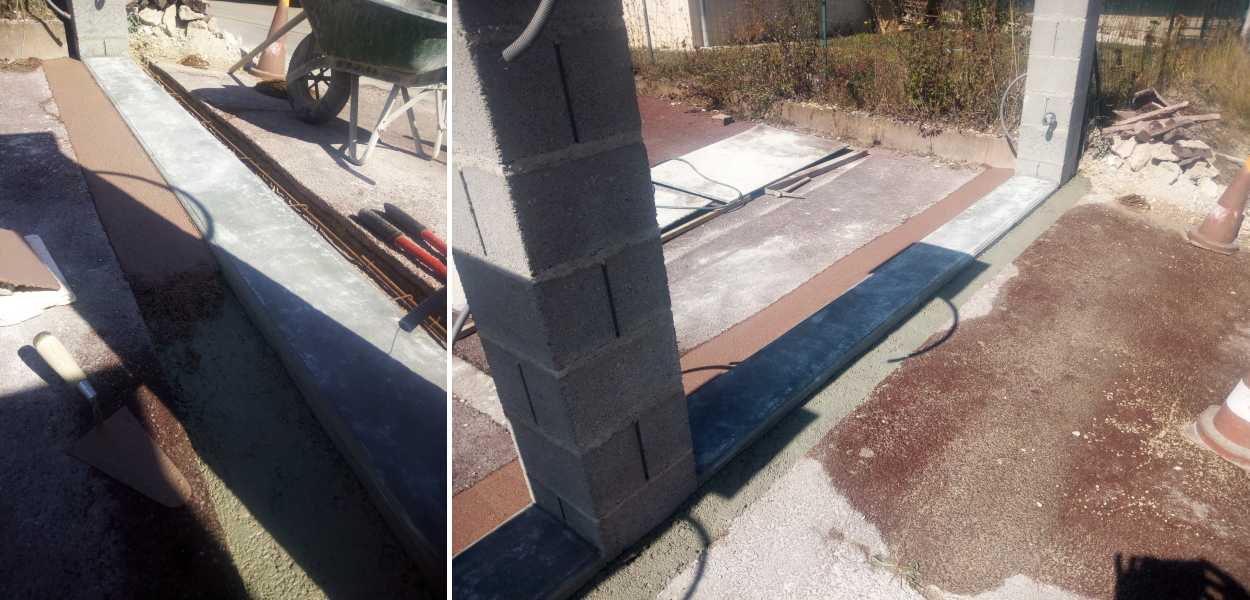

1/10

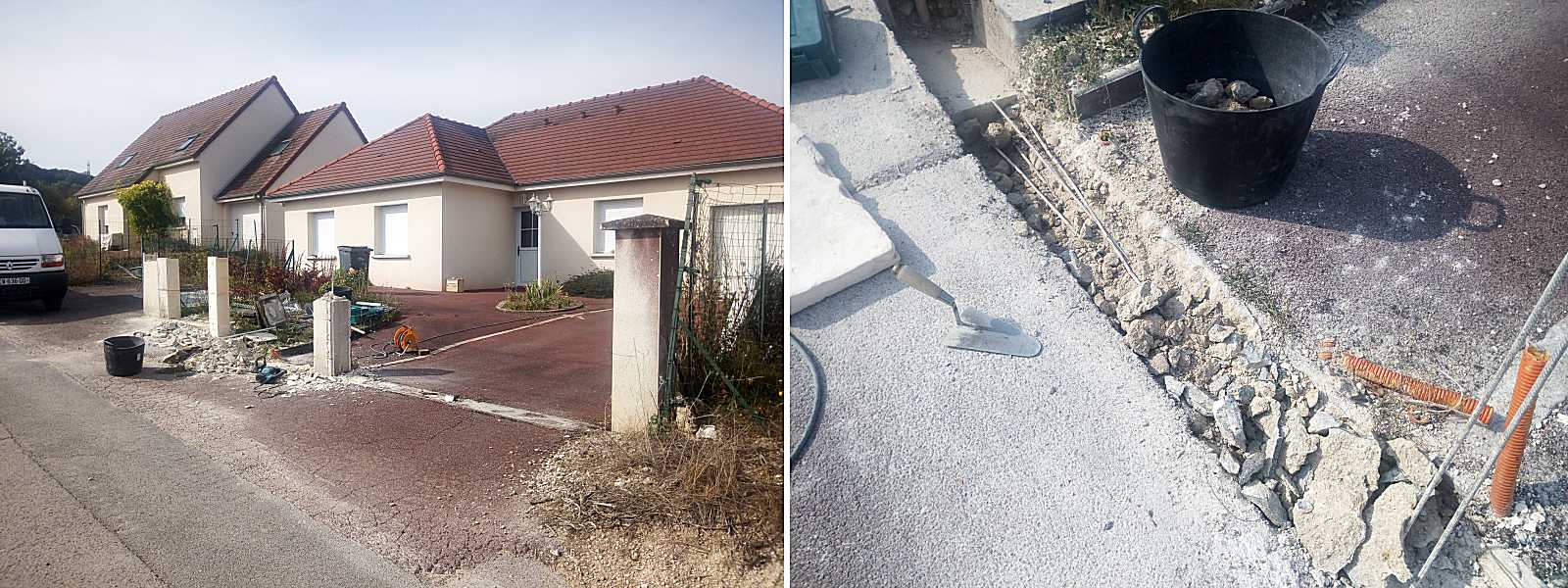

2/10

La démolition dévoile peu à peu l'origine des désordres:
- Piliers très faiblement armés et discontinuité avec les aciers de fondation.
- Inexistence quasi-totale de chainages et raidisseurs armés (aucun ceinturage).
- Béton trop maigre.
- Fondation superficielle, épaisseur entre 15cm et 20cm.
- Distances entre les piliers insuffisantes pour remplacer portail et portillon en mesures standards (respectivement 3m et 1m).
- Défaut d'alignement.
- Compteurs EDF et gaz posés de travers.
- Seuils très endommagés en raison d'un béton trop maigre.
- Enrobé à froid en épaisseur insuffisante pour du carrossable (+/- 3cm).
Beaucoup de travail en perspective et peu de chose à conserver...
- Piliers très faiblement armés et discontinuité avec les aciers de fondation.
- Inexistence quasi-totale de chainages et raidisseurs armés (aucun ceinturage).
- Béton trop maigre.
- Fondation superficielle, épaisseur entre 15cm et 20cm.
- Distances entre les piliers insuffisantes pour remplacer portail et portillon en mesures standards (respectivement 3m et 1m).
- Défaut d'alignement.
- Compteurs EDF et gaz posés de travers.
- Seuils très endommagés en raison d'un béton trop maigre.
- Enrobé à froid en épaisseur insuffisante pour du carrossable (+/- 3cm).
Beaucoup de travail en perspective et peu de chose à conserver...

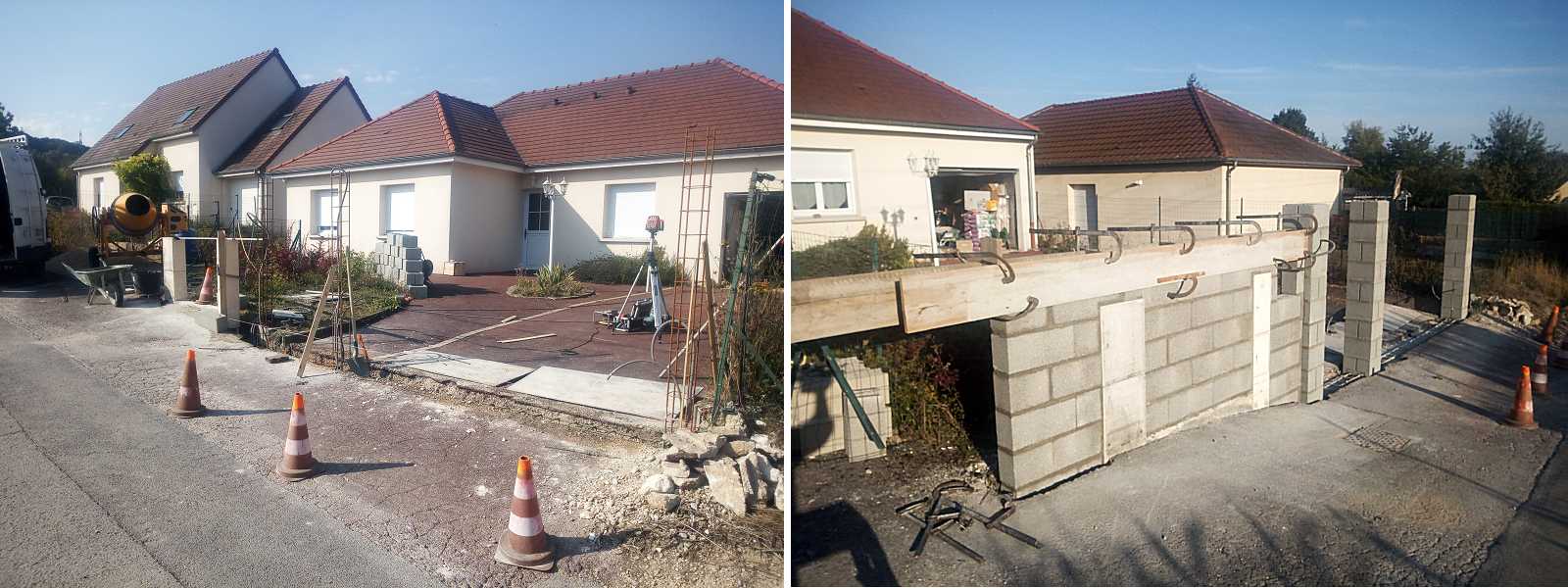

3/10

- Terrassement manuel pour redescendre les nouvelles fondations.
- Mise en place des armatures de piliers raccordées et ligaturées avec celles des fondations.
- Pose des fourreaux électriques pour la future motorisation du portail.
- Coulage du béton de fondation (dosé à 350kg/m3), puis vibration.
- Après séchage d'une semaine, reconstruction progressive des piliers et du mur, le tout correctement armé et ceinturé.
Malheureusement certains défauts seront difficilement rattrapables (défaut d'alignement et compteurs posés de travers).
- Mise en place des armatures de piliers raccordées et ligaturées avec celles des fondations.
- Pose des fourreaux électriques pour la future motorisation du portail.
- Coulage du béton de fondation (dosé à 350kg/m3), puis vibration.
- Après séchage d'une semaine, reconstruction progressive des piliers et du mur, le tout correctement armé et ceinturé.
Malheureusement certains défauts seront difficilement rattrapables (défaut d'alignement et compteurs posés de travers).

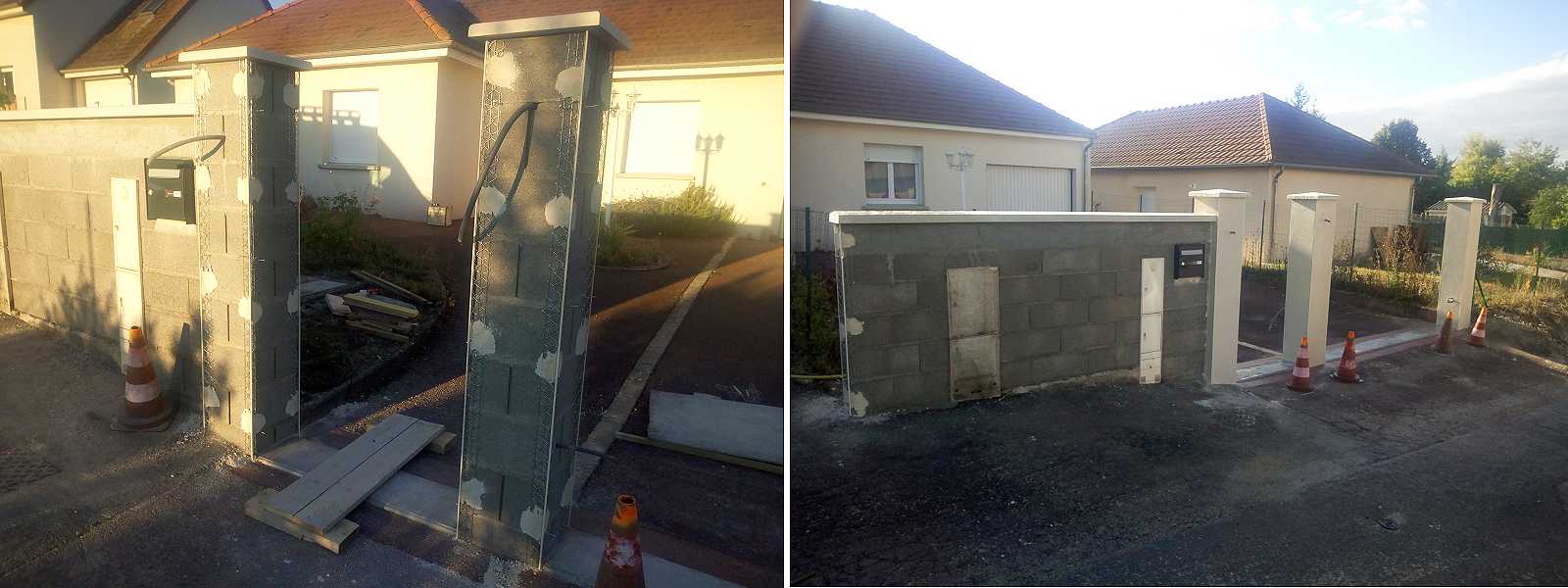

4/10

- Pose des couvertines et chapeaux de piliers.
- Réalisation des seuils par coffrage avec reprise dans les armatures de fondation pour une meilleure adhérence.
- Réalisation des seuils par coffrage avec reprise dans les armatures de fondation pour une meilleure adhérence.
5/10

- Séchage et décoffrage des seuils.
- Découpe d'un bandeau d'enrobé de chaque côté des seuils car trop endommagé.
- Agrandissement des fouilles.
- Mise en place d'acier d'armature puis coulage d'un béton de masse en laissant une réservation de 3cm par rapport au niveau fini.
- Frais sur frais, raccordement et nivèlement entre seuils et enrobé avec du mortier teinté dans la masse (rouge sombre).
- Découpe d'un bandeau d'enrobé de chaque côté des seuils car trop endommagé.
- Agrandissement des fouilles.
- Mise en place d'acier d'armature puis coulage d'un béton de masse en laissant une réservation de 3cm par rapport au niveau fini.
- Frais sur frais, raccordement et nivèlement entre seuils et enrobé avec du mortier teinté dans la masse (rouge sombre).

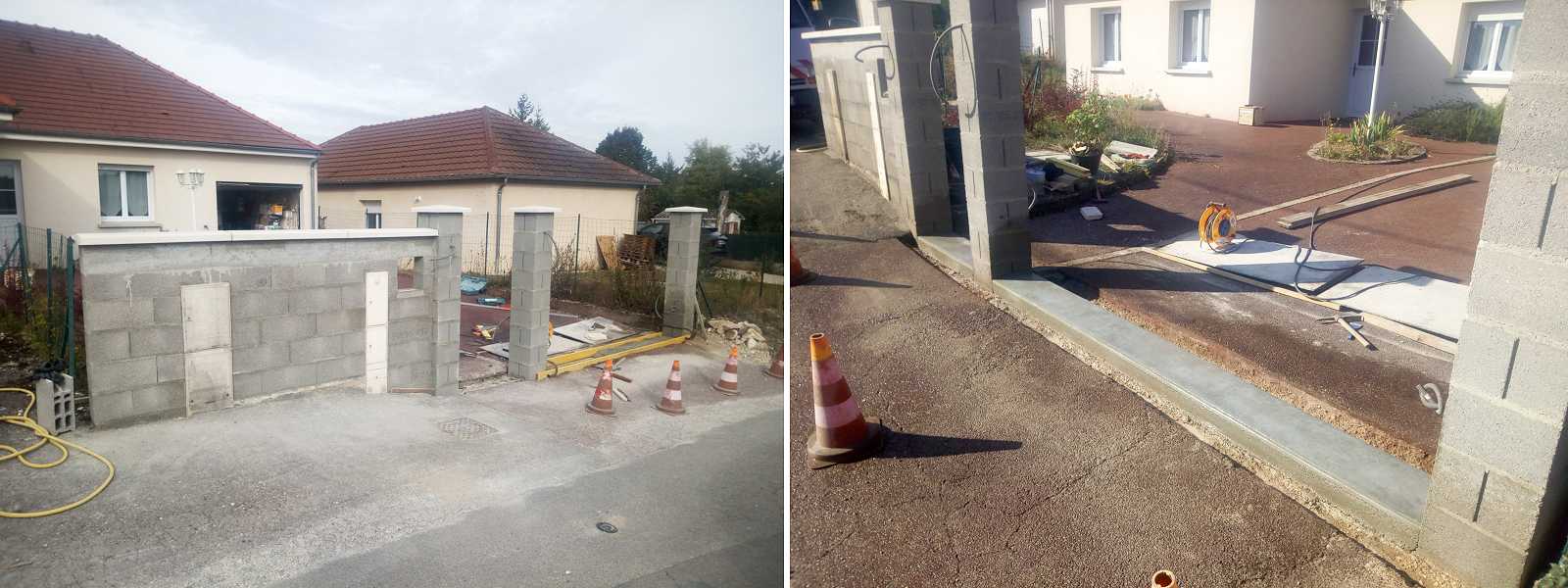

6/10

- Pose des profilés à enduire sur chaque angles.
- Pose de la nouvelle boite aux lettres.
- Enduisage des piliers en finition talochée éponge.
- Jointoiement des couvertines.
- Passage des différents câbles électriques dans les fourreaux, suivant affectation.
- Pose de la nouvelle boite aux lettres.
- Enduisage des piliers en finition talochée éponge.
- Jointoiement des couvertines.
- Passage des différents câbles électriques dans les fourreaux, suivant affectation.

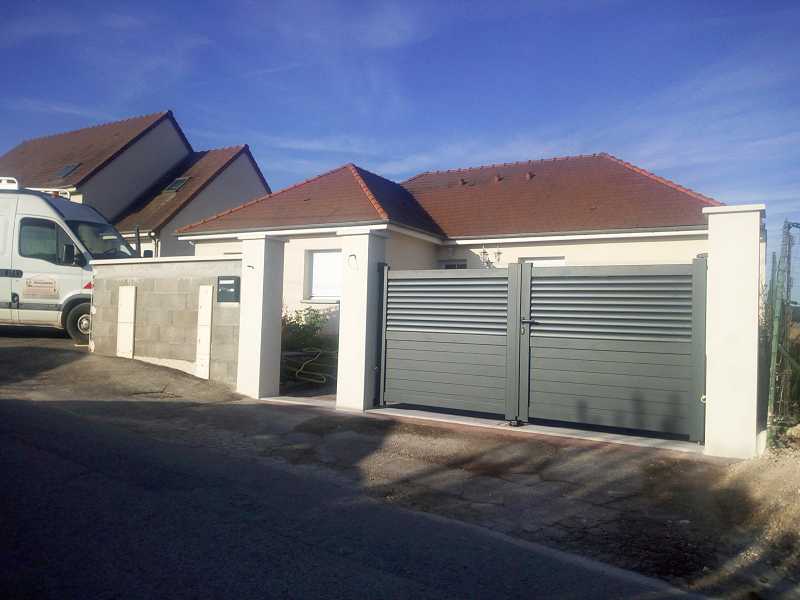

7/10

- Pose Duportail et du portillon.
8/10

- Enduisage du mur, en finition grattée.
9/10

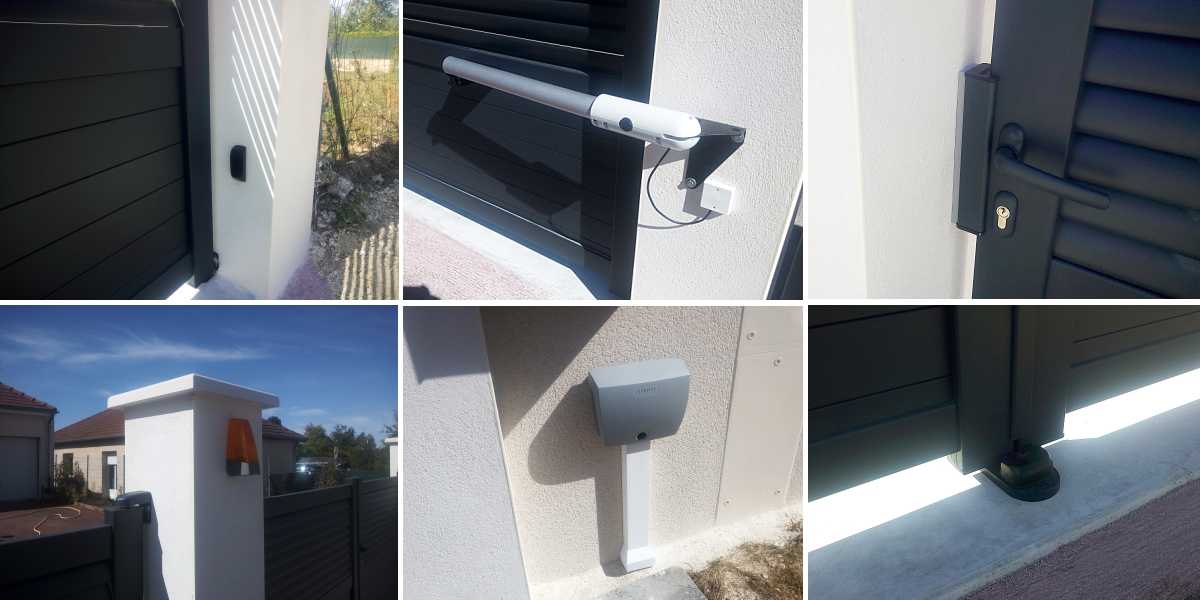

- Passage des différents câbles pour la motorisation du portail.
- Pose et raccordement des vérins, du coffret de commande, des cellules de sécurité, du flash.
- Raccordement au coffret électrique de la maison.
- Programmation et tests de la motorisation.
- Pose et raccordement des vérins, du coffret de commande, des cellules de sécurité, du flash.
- Raccordement au coffret électrique de la maison.
- Programmation et tests de la motorisation.

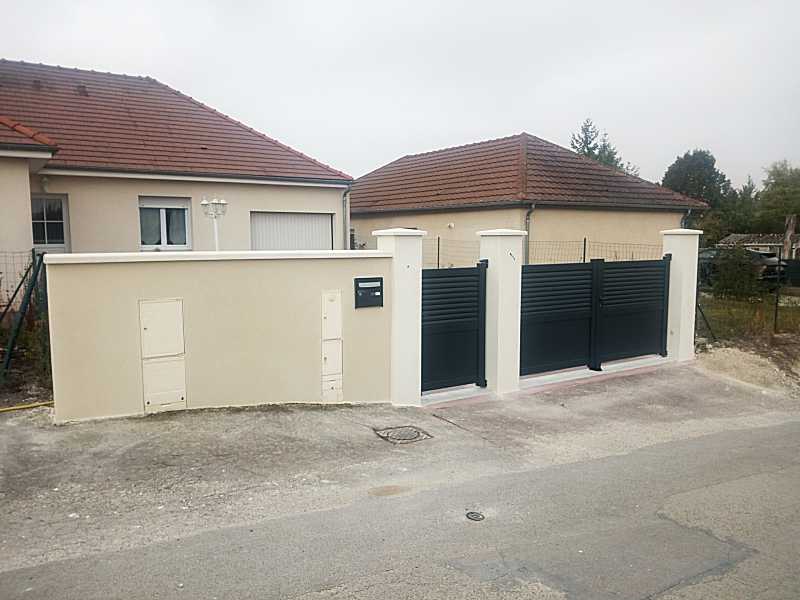

10/10

- Chantier terminé.
De nombreux désordres sont constatés visuellement, reste à définir l'origine de ces derniers.
