Terrasse pour véranda (Gros oeuvre)
1/10

2/10

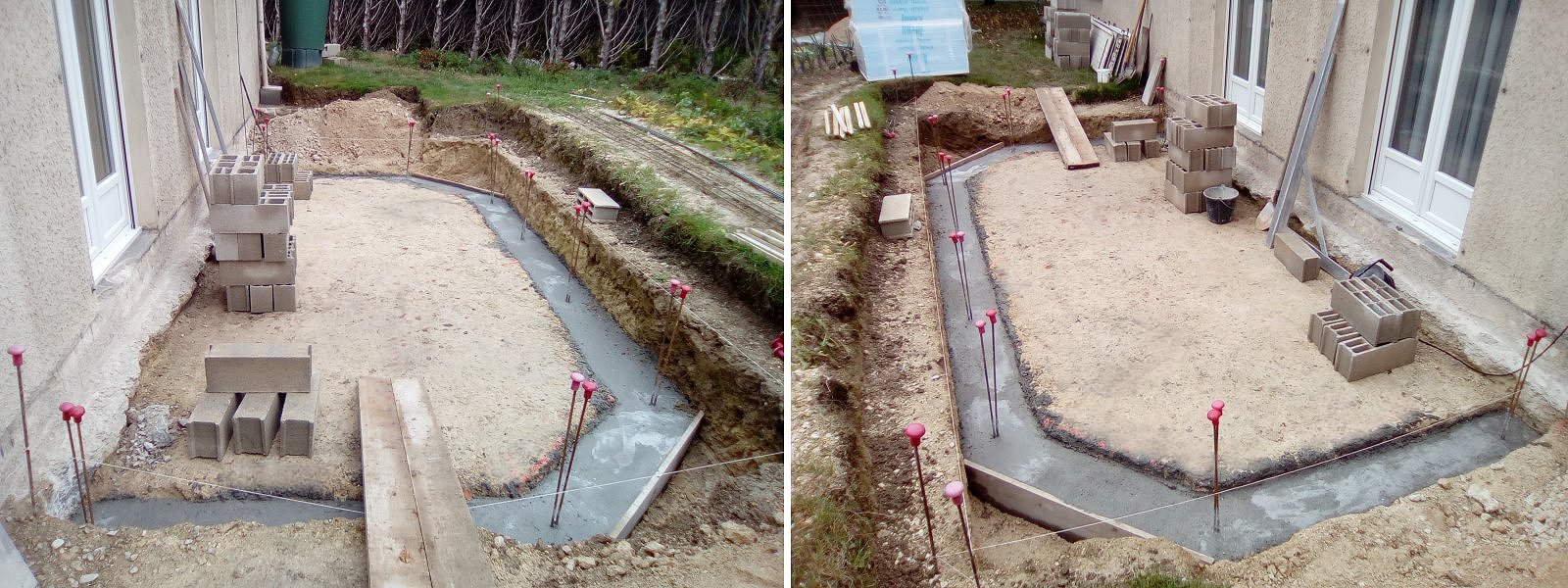

- Coulage des fondations (0.40m x 0.20m x 12.00m, dosage béton à 350kg/m3).
- Implantation des fers d'attente des raidisseurs.
- Implantation des fers d'attente des raidisseurs.
3/10

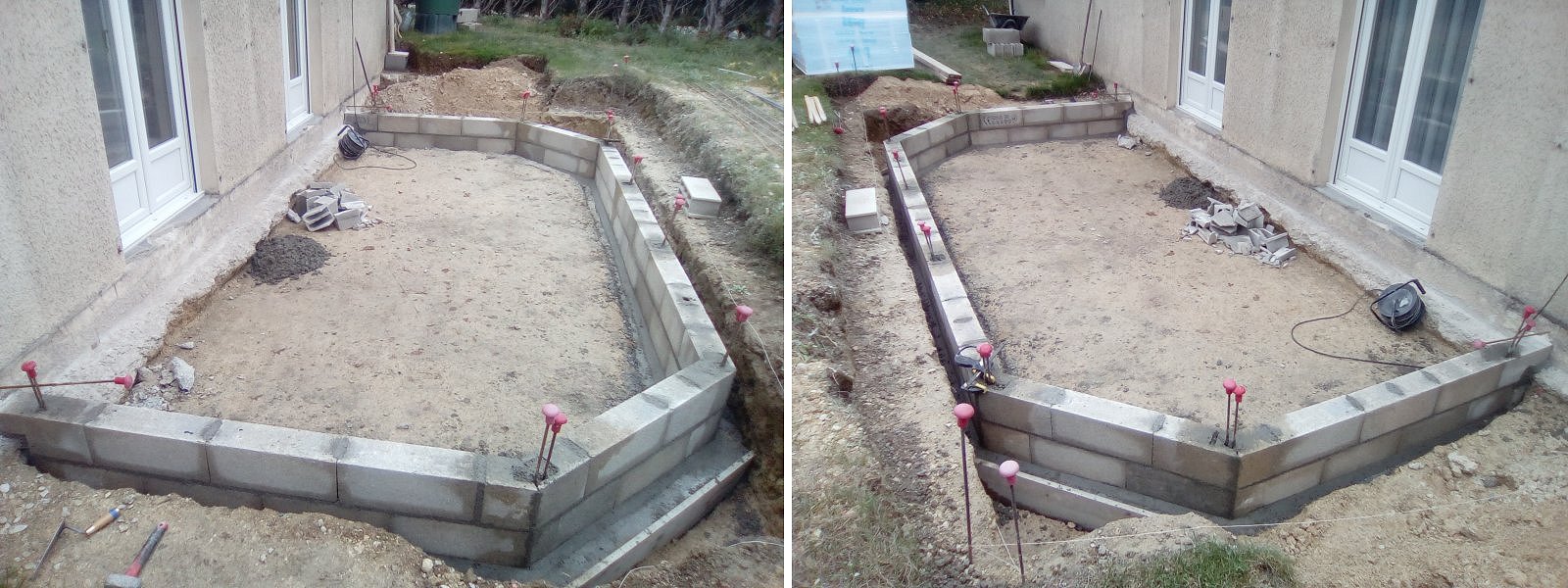

- Montage des soubassements en parpaings 15x20x50 (2 rangs).
- Intégration de 8 raidisseurs.
- Intégration de 8 raidisseurs.
4/10

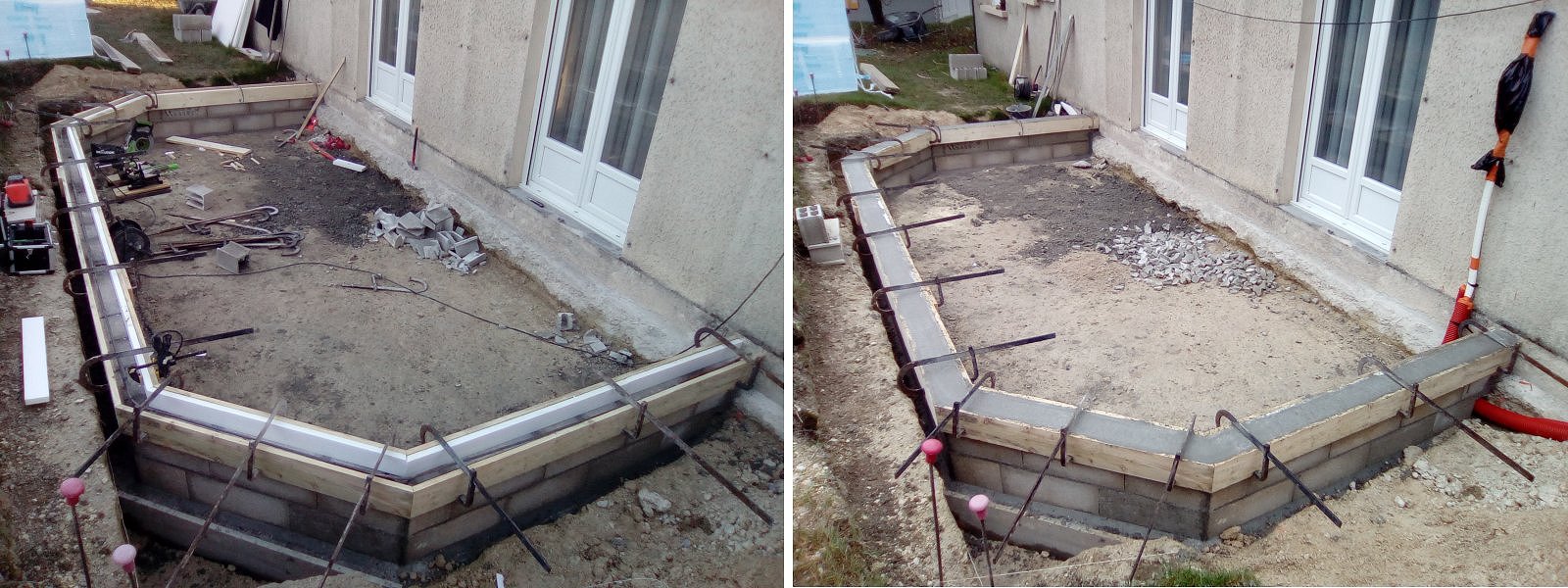

- Mise en place des aciers du chainage horizontal.
- Ligatures par soudure à l'arc.
- Ligatures par soudure à l'arc.
5/10

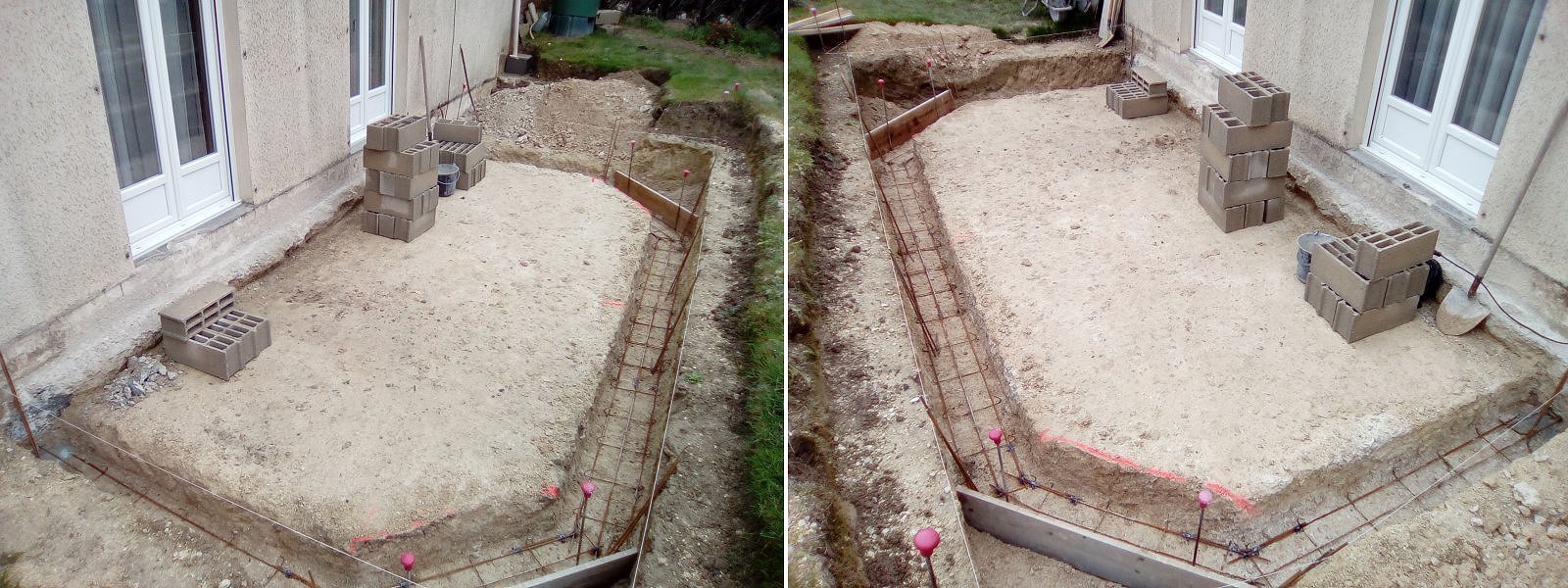

- Coffrage de la semelle de pose de la véranda.
- Insertion de bandes de polystyrène contre joues intérieures en guise de rupteurs thermiques.
- Coulage de la semelle (0.12m x 0.10m x 12.00m).
- Insertion de bandes de polystyrène contre joues intérieures en guise de rupteurs thermiques.
- Coulage de la semelle (0.12m x 0.10m x 12.00m).
6/10

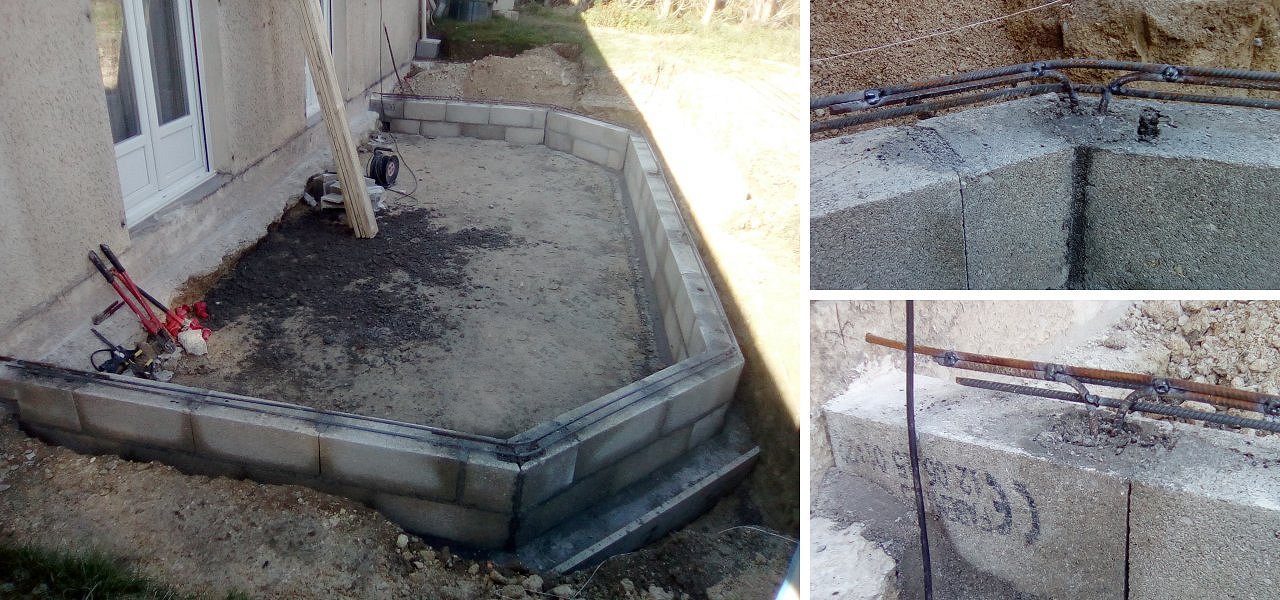

- Décoffrage de la semelle de pose.
- Pose plaque de polystyrène contre faces intérieures du mur de soubassement.
- Mise en place des fourreaux nécessaires pour une climatisation réversible.
- Mise en place d'un hérisson de grève de calibre 10/25, sur 25 cm d'épaisseur.
- Pose plaque de polystyrène contre faces intérieures du mur de soubassement.
- Mise en place des fourreaux nécessaires pour une climatisation réversible.
- Mise en place d'un hérisson de grève de calibre 10/25, sur 25 cm d'épaisseur.
7/10

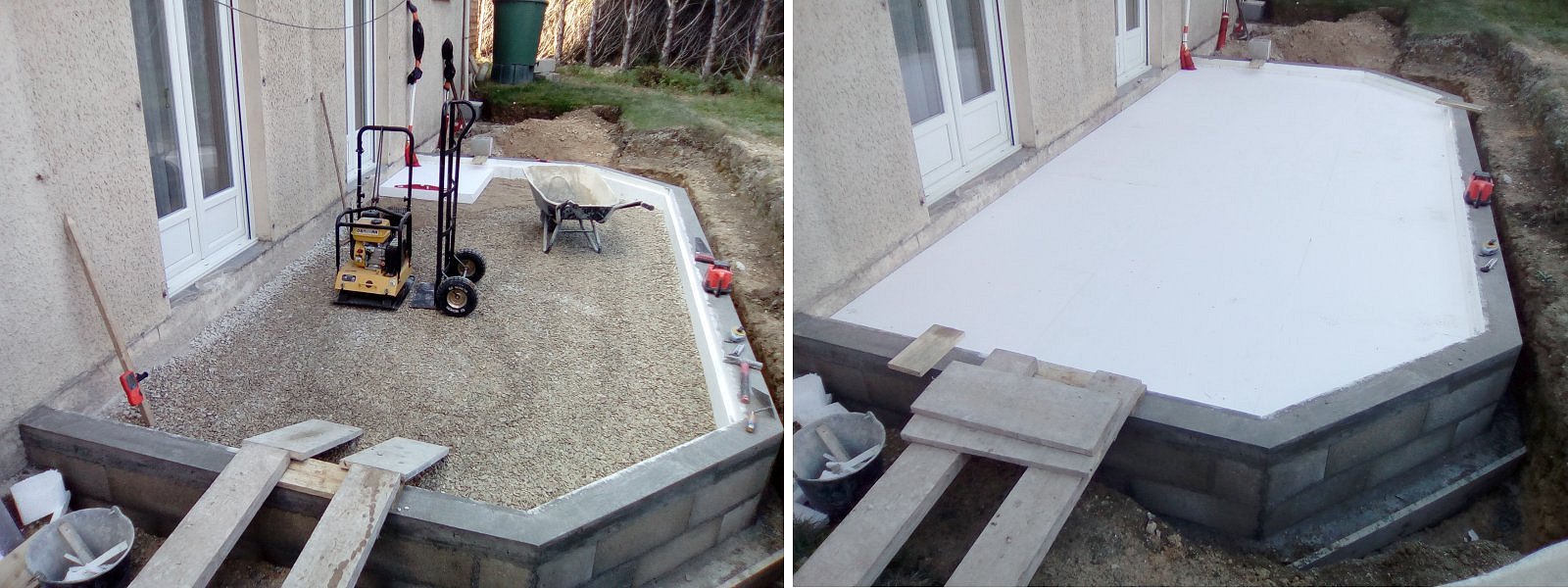

- Damage mécanique de la forme en grève.
- Pose de panneaux de polystyrène spécial sous-dalle (100mm), sur lit de sable.
- Pose de panneaux de polystyrène spécial sous-dalle (100mm), sur lit de sable.
8/10

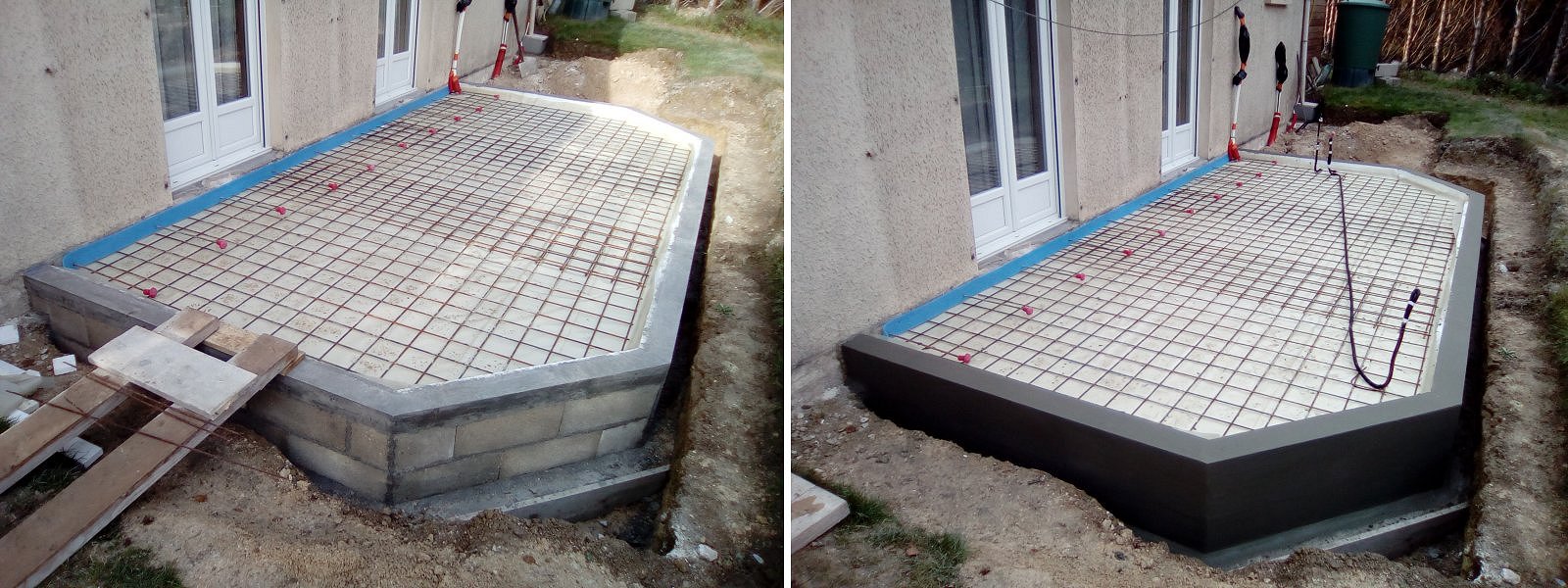

- Pose du film polyane de 150µm d'épaisseur.
- Mise en place du treillis de structure de type ST25C.
- Pose bande de désolidarisation contre soubassement de la maison.
- Mise en place de fer d'attente.
- Mise en place des fourreaux des équipements électriques.
- Application d'un enduit d'étanchéité du mur de soubassement (2 couches).
- Mise en place du treillis de structure de type ST25C.
- Pose bande de désolidarisation contre soubassement de la maison.
- Mise en place de fer d'attente.
- Mise en place des fourreaux des équipements électriques.
- Application d'un enduit d'étanchéité du mur de soubassement (2 couches).
9/10

- Coulage de la dalle flottante de 12cm d'épaisseur (béton dosé à 350kg/m3).
10/10

- Phase du gros oeuvre terminée.
- Prochaines étapes: pose de la véranda, chape puis pose carrelage.
- Prochaines étapes: pose de la véranda, chape puis pose carrelage.
- Profondeur des fondations périphériques à -70 cm (hors-gel).
- Mise en place des semelles de fondation, type S35, ligatures par soudure.
