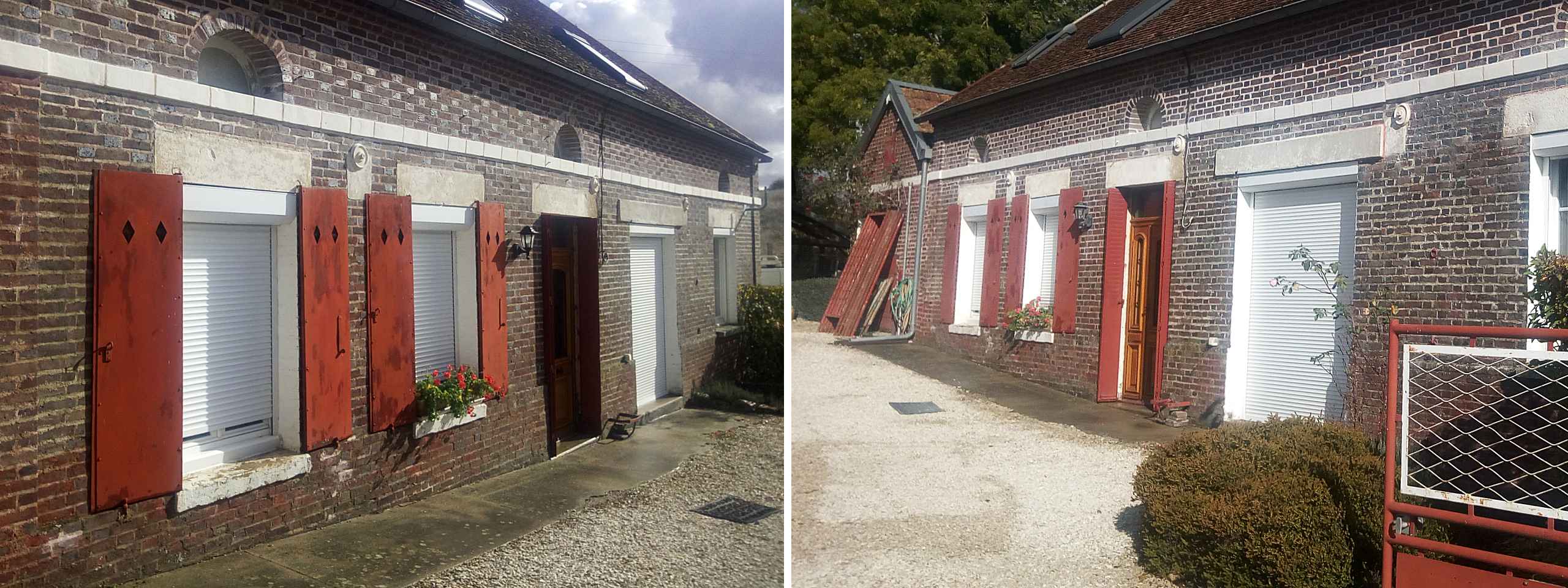

Trottoir avec 5 paliers
1/12

2/12

Simulation 3D sous SKETCHUP avec incrustation dans une photo.
3/12

- Démolition de l'ancien trottoir en béton non-armé avec évacuation des gravois au fur et à mesure.
4/12

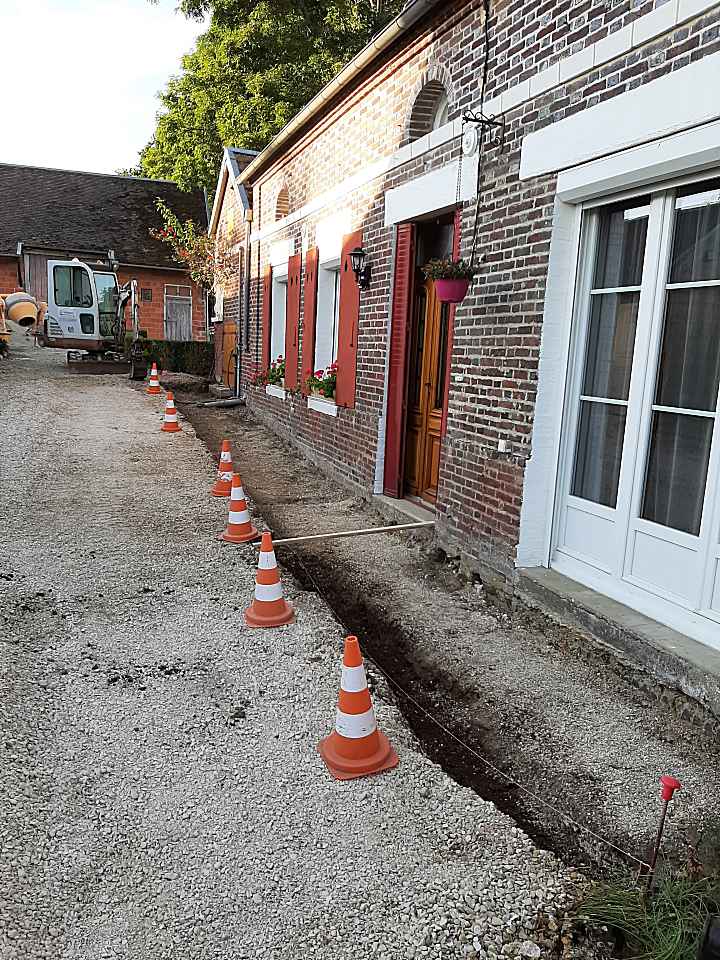

- Décapage sur +/- 15cm de profondeur.
- Réalisation d'une bèche en périphérie et en sous marche des futurs paliers.
- Réalisation d'une bèche en périphérie et en sous marche des futurs paliers.
5/12

- Découpe d'une encoche sur tout de long des bordures (type P1), pour permettre le recouvrement par un futur carrelage en finition.
- Pose des bordures sur massif de béton maigre (250kg/m3) pour dessiner la périphérie de chaque palier, tout en respectant une pente de 2%.
- Les paliers se chevauchent au niveau des contremarches (17cm de hauteur).
- Forme en concassé de calcaire à -15cm du sol fini + compactage.

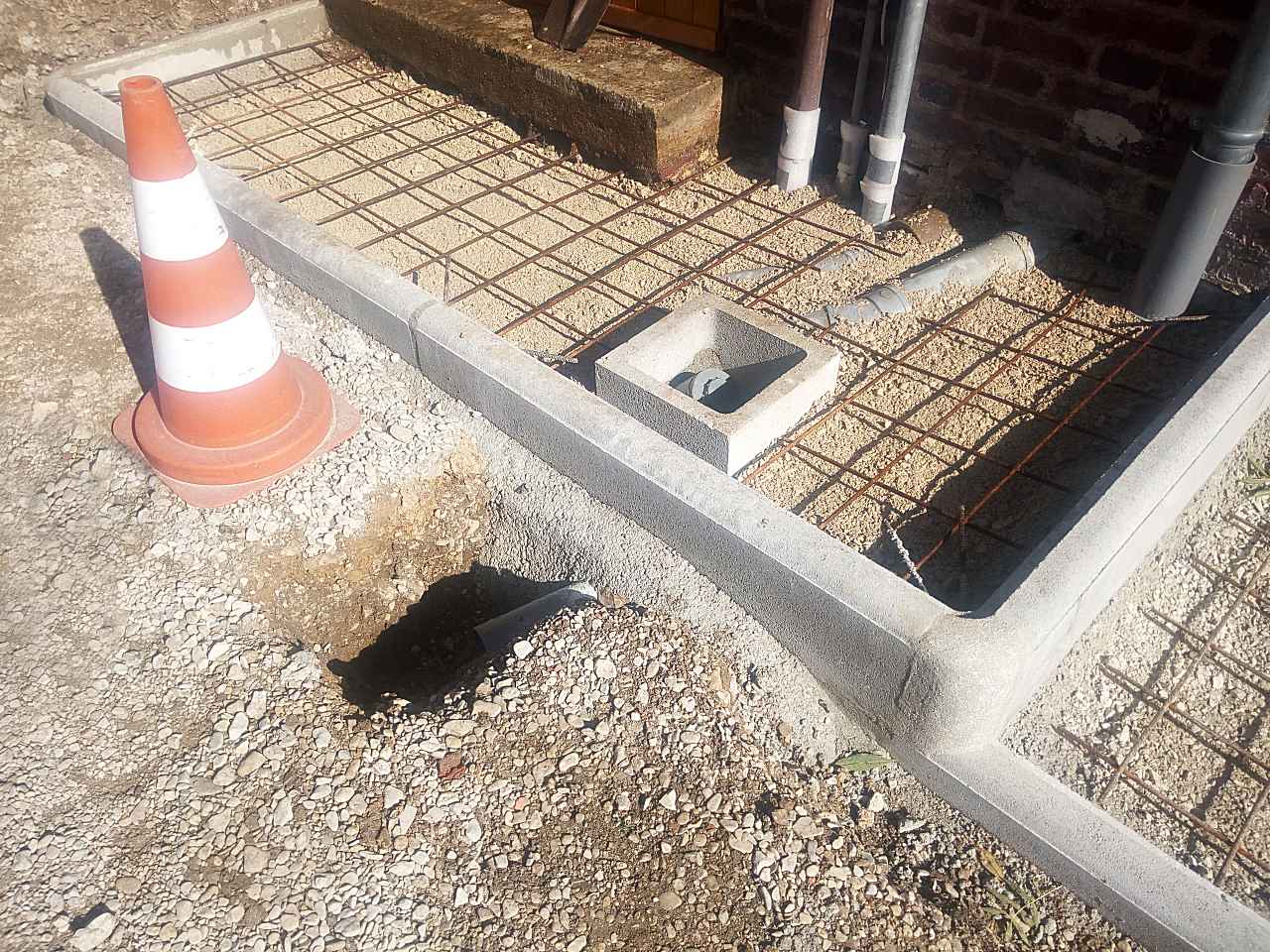

- Pose du treillis soudé de type ST25C.
- Pose des bordures sur massif de béton maigre (250kg/m3) pour dessiner la périphérie de chaque palier, tout en respectant une pente de 2%.
- Les paliers se chevauchent au niveau des contremarches (17cm de hauteur).
- Forme en concassé de calcaire à -15cm du sol fini + compactage.
- Pose du treillis soudé de type ST25C.
6/12

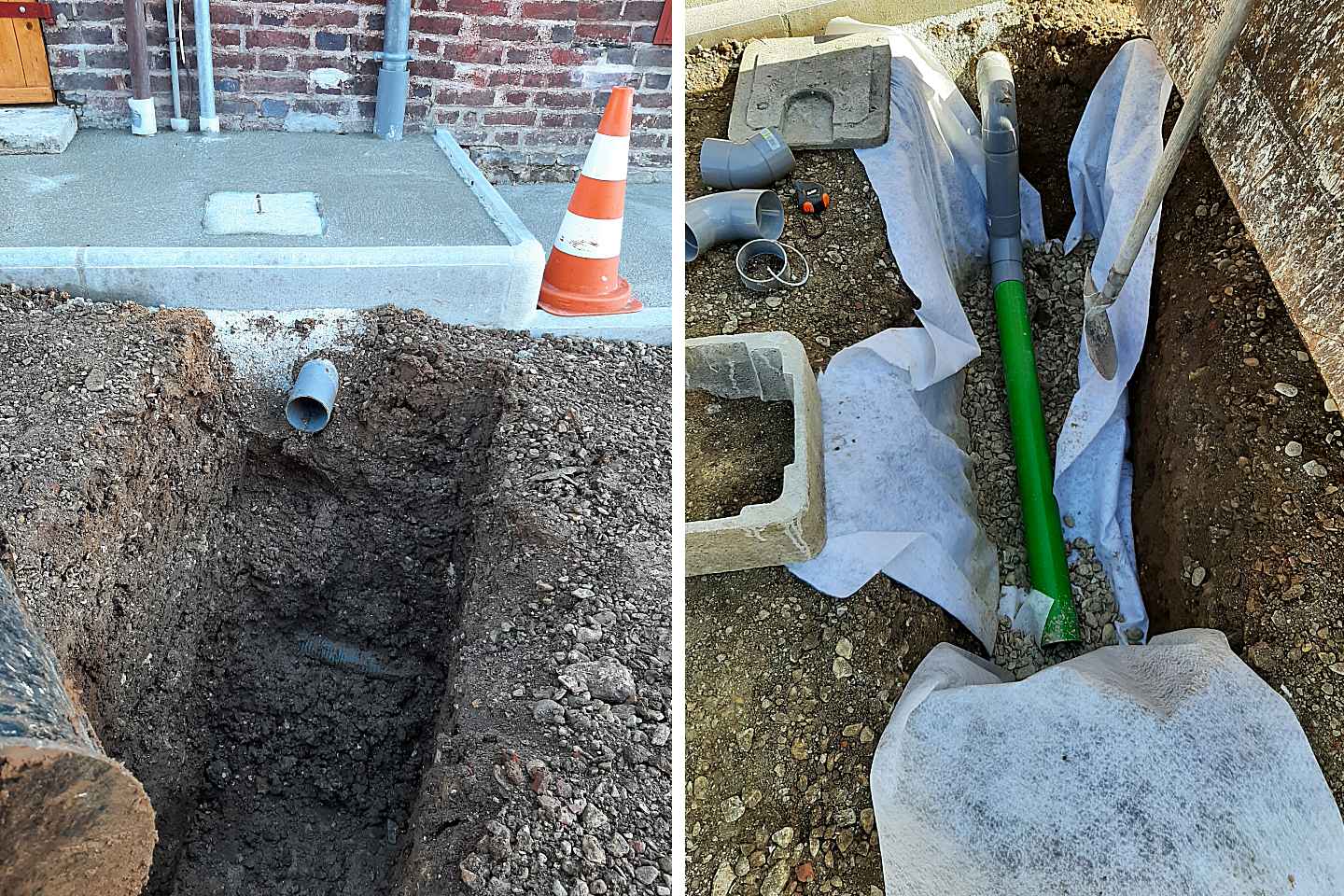

- Modification de la descente d'eau pluviale pour passage sous dallage et évacuation vers futur puit perdu.
- Mise en place d'un regard pour permettre l'accès au tampon de visite de l'évacuation des eaux usées.
- Mise en place d'un regard pour permettre l'accès au tampon de visite de l'évacuation des eaux usées.

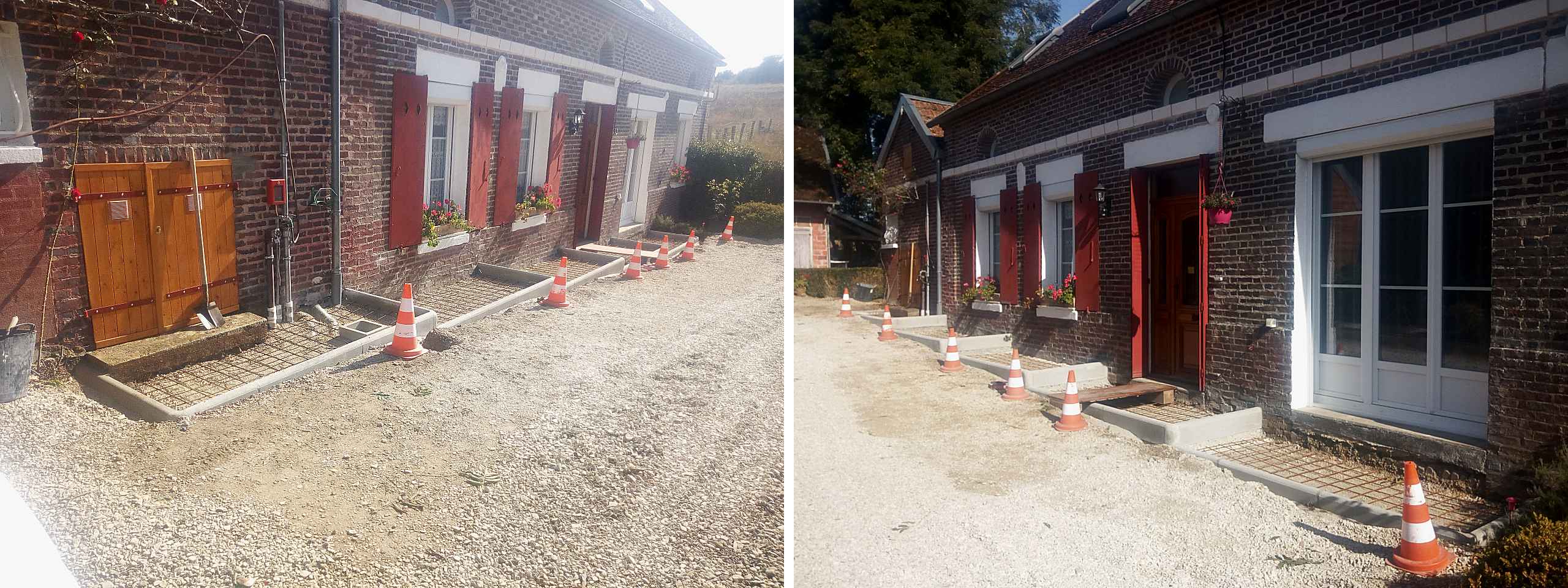

7/12

- Le nouveau trottoir commence à prendre forme en dessinant les 5 paliers.
8/12

- Confection d'un puit perdu pour l'évacuation des eaux pluviales.
- Une petite tranché d'un mètre de profondeur contient un drain composé de grève de calibre 20/40 enveloppée d'une membrane géotextile.
- Une petite tranché d'un mètre de profondeur contient un drain composé de grève de calibre 20/40 enveloppée d'une membrane géotextile.
9/12

- Coulage des dallages en B.A dosés à 350kg/m3 avec un léger retrait 1.5cm du niveau fini pour permettre l'incrustation du futur carrelage arrivant à fleur du haut des bordures.
- Confection d'un couvercle sur mesure pour regard de visite.
- Confection d'un couvercle sur mesure pour regard de visite.

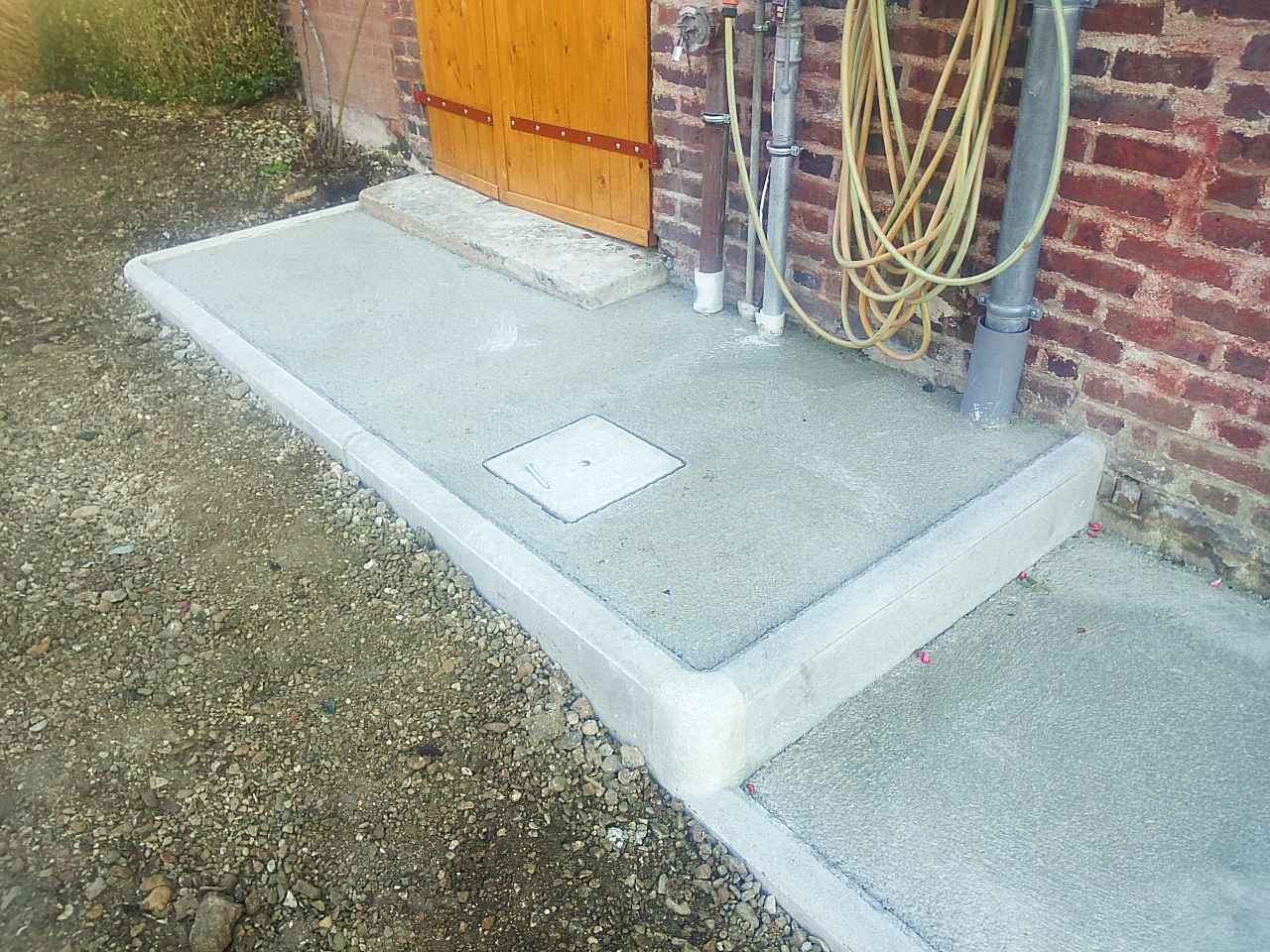

10/12

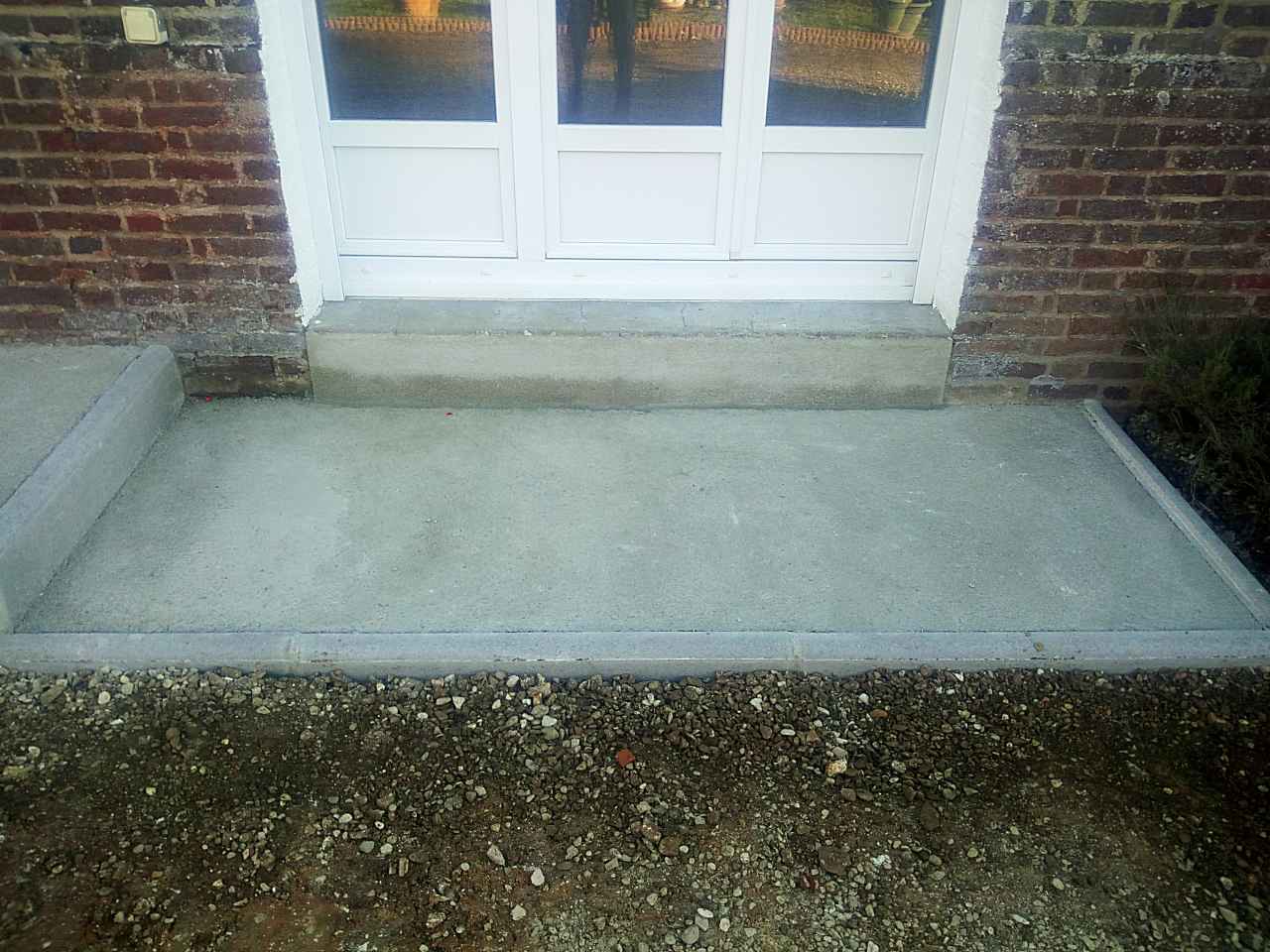

- Réfection du nez de seuil d'une porte-fenêtre.
11/12

- Partie gros œuvre du nouveau trottoir terminé.
- Mise à niveau du sol de la cour sous celui des nouveaux paliers.
- Remise en place d'une couche de gravillons.
- Mise à niveau du sol de la cour sous celui des nouveaux paliers.
- Remise en place d'une couche de gravillons.

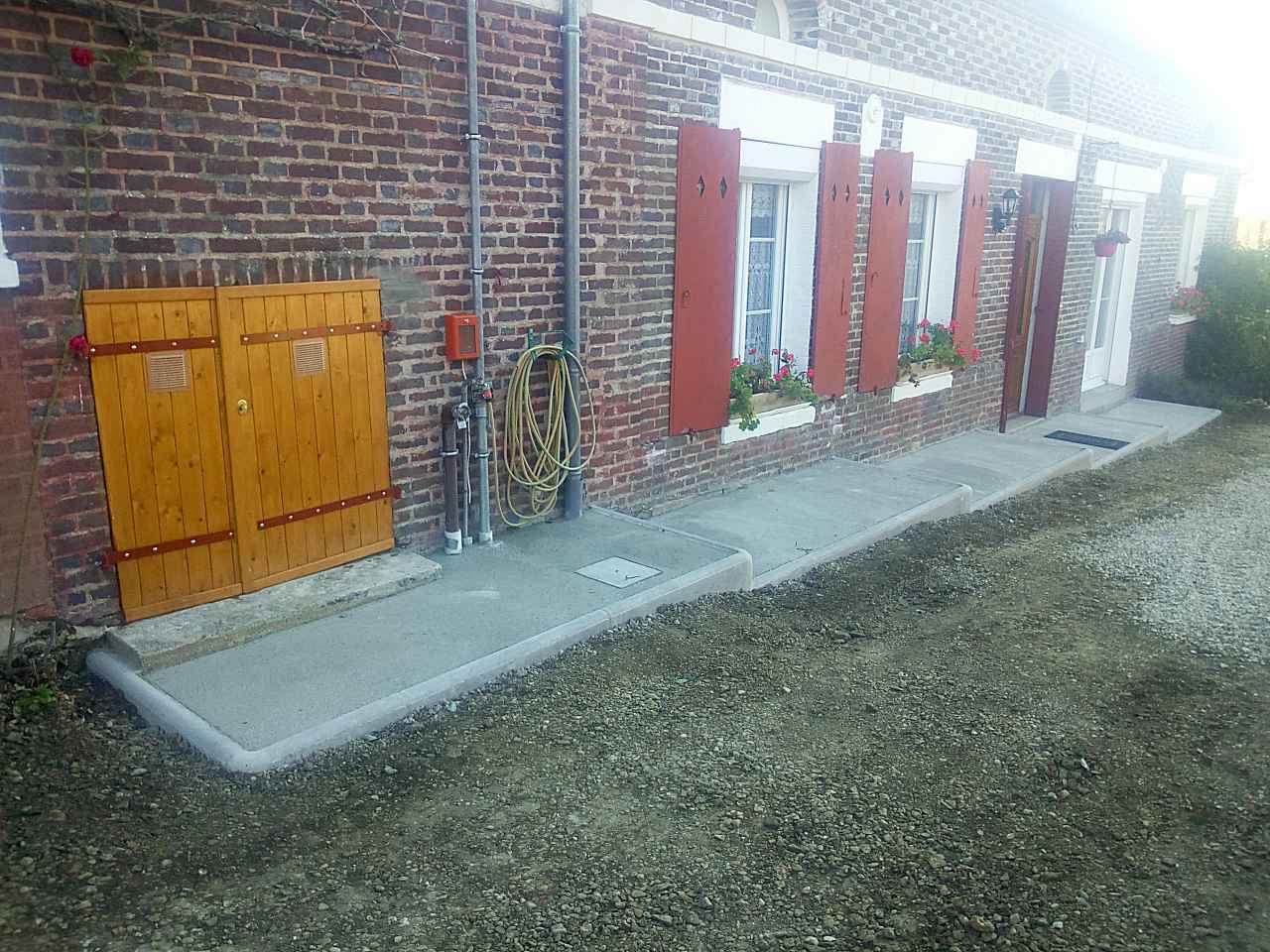

12/12

- Reste plus que la pose d'un carrelage à effectuer quand les dallages auront plus d'un mois de séchage.
Projet:
- Reconstruire le trottoir en façade de la maison.
- Au lieu de le refaire en pente pour suivre le dénivelé de la cour, ce dernier sera réparti sur 5 paliers.
